来源:贵州日报“天眼”新闻 作者:孟祥可 日期:2021-08-25 23:04

象鼻岭水电站位于云贵两省交界处的牛栏江上,是我国第二高碾压混凝土双曲拱坝。是贵州首个实现“水光互补”的发电项目,采用“水、光、农”互补模式进行开发,装机为2×120mw,库容2.63亿立方米,平均发电量为6.293亿千瓦时。

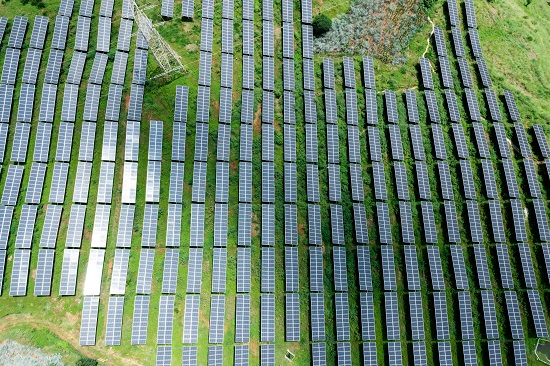

光伏板发电
据了解,象鼻岭水电站于2011年6月16日开工建设,2014年12月31日实现大江截流,2017年4月26日导流洞下闸蓄水,工程建设历时6年多,于2017年7月23日首台机组并网发电,2017年8月24日两台机组并网发电,目前已安全顺利运行320多天,且电站运行水平持续提升。

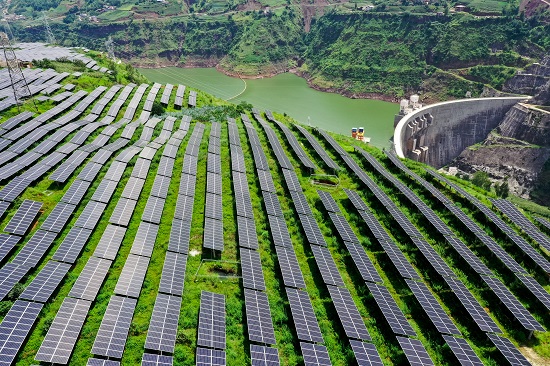

大坝和光伏板“水光互补”
象鼻岭水电站位于云贵两省交界处的牛栏江上,系牛栏江河流规划“2库10级”中的第三个梯级水电站,是我国第二高碾压混凝土双曲拱坝,水库坝高141.5米,碾压混凝土量达81万立方米,正常蓄水位1405米,水库总库容2.63亿立方米,调节库容1.69亿立方米。电站是贵州金元集团目前投资最大的水电工程项目,工程概算投资28亿元。

大坝全景

光伏板下发展农业,种植花椒,石榴等作物
