元龙公司:加强政企协作 有序推进项目建设
发布时间:2022/10/8 10:25:50

本网讯 9月12日,阿鲁科尔沁旗发生新冠疫情,政府在9月13至24日期间采取全旗静默管控措施,因此家住阿鲁科尔沁旗金元100MW风力发电供暖及储能项目工程周边的工人未能进入工地施工,混凝土运输司机不能再开车上路送料,项目工地上148名施工及管理人员每天进行核酸检测,工程顿时陷入停滞状态。建管部及时将情况向阿鲁科尔沁旗政府及相关部门汇报,得到政府及相关部门的大力支持,给以项目上生活物资及施工材料采购人员、混凝土运输司机在核酸连续检测阴性的前提下办理点对点特别通行证,许可建管部人员从天山镇出发进驻到项目点开展建管工作,项目生产生活才基本恢复正常,在大家的共同努力下,将新冠疫情对工程建设的影响降到最低。

截至目前项目进展顺利,升压站已完成配电楼、综合楼、辅助用房主体部分及室外设备基础;风电场区集电线路杆塔基础开挖完成45%、基础垫层浇筑完成5%;风机基础开挖及强夯完成100%、垫层浇筑完成95%、基础浇筑完成30%、二次灌浆完成15%、1—3#风机吊装平台正在施工中,为下一步的风机吊装作准备,项目年底并网发电目标务期必成。

近日阿鲁科尔沁旗政府在现场调研时对项目疫情防控及工程建设推进情况给予充分肯定,并表示阿旗金元风电项目是赤峰市委市政府、阿旗党委政府都高度重视的项目,将会持续给予关注和大力支持,同时要求项目在保证安全质量的前提下不断向前推进,实现年底并网发电目标,以更好更快产生效益,惠及项目公司及当地经济社会发展。(通讯员 黄建华 摄影报道)

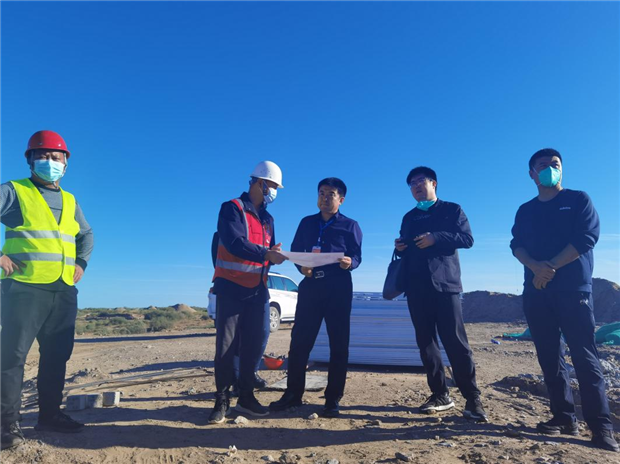

元龙公司与阿旗政府现场讨论项目推进情况

责任编辑:齐艳 1 关闭窗口 1 回到顶部
相关文章
贵州首台固体蓄热式电蒸汽锅炉示范性项目成功试运行 [10-08]
金元智慧能源公司:紧跟织金火电项目进度 加快部署招商引资 [10-08]
纳雍电厂获一项国家实用新型专利 [10-08]
木担坝煤矿“双面同采”进入“双跑道”生产模式 [10-08]
茶园电厂获得一项实用新型专利 [10-08]
纳雍电厂获两项国家实用新型专利 [09-28]
北方新能源公司到常州天合智慧能源工程协调项目并网事宜 [09-28]
习水电厂:转型发展迈入“快车道” [09-28]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
