本网讯 10月26日14点33分,黔西电厂4号机组临时检修后一次并网成功,经现场确认,机组各项技术指标符合要求,状态良好,标志着4号机组临时检修工作圆满结束。同时,也标志着该厂“5机齐鸣”火力全开进入冲刺四季度确保全年目标模式。
四季度是保目标、保任务的决战期,是促提升、谋来年的关键期。黔西电厂在统筹疫情防控和安全生产的同时,全面梳理各项任务完成进度,紧盯年度目标,强化责任、突出重点、深挖潜力,全力冲刺四季度、坚决打赢“收官战”。

据悉,4号机组临修期间,黔西电厂根据一级网络图,每天实时跟踪工期进度,严格管控检修工期;根据二、三级网络图,每周组织生技部、安监部、主机运行部、检修部门召开专业协调会,抓进度、保安全、控质量。共计完成共112项检修任务,确保了机组在“迎峰度冬”电力保供期间的带负荷能力。

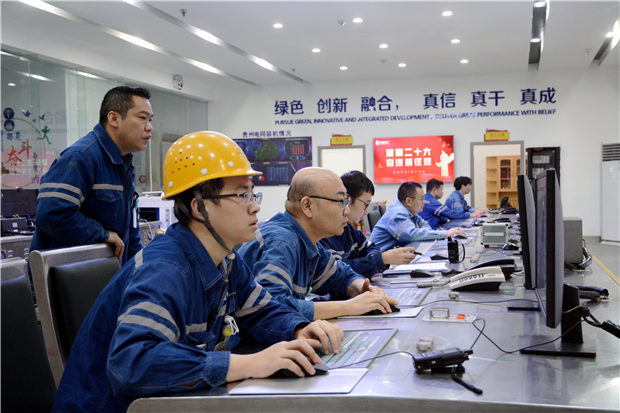

为确保4号机组正常启动,黔西电厂周密部署,严格按照整体试运方案及时间节点要求,及时安排设备、系统的分步试运、试验和验收工作,先后完成了锅炉水压试验、静态励磁调节器试验、发电机短路试验等重要试验。启机过程中,领导小组靠前指挥,严格落实各级责任,加强现场值守,积极协调解决启动过程中出现的问题,运行值班人员严格按照“两票三制”要求,做好设备巡视和监盘调整,强化各系统设备缺陷管理,及时与检修联动,时刻为提高设备可靠性“号脉会诊”。经过全体人员的共同努力,有序完成计划任务,确保了启动过程中锅炉点火、汽轮机冲转、发电机并网顺利进行,圆满完成了机组启动任务。

箭在弦上,弯弓满拉。黔西电厂将以党的二十大精神为指引,踔厉奋发、勇毅前行,以拼搏的精神、决战决胜的信心和勇气,全力冲刺四季度,确保完成年度各项生产经营任务目标。(通讯员 孔令捷 报道)
