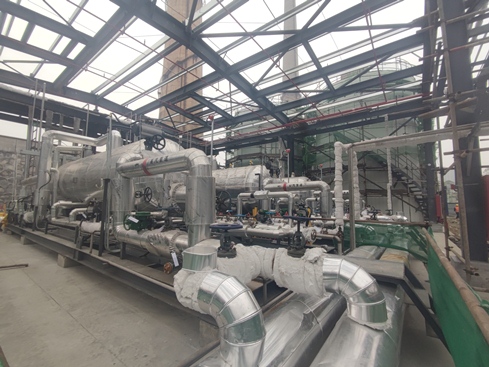

本网讯 近日,黔北电厂尿素水解制氨系统顺利进入168小时试运行阶段,正式向1号机组供氨,标志着液氨改尿素EPC项目进入关键性里程碑阶段。

此次项目改造时间紧,任务重,在项目开工之前,该厂一是组织专业人员提前到兄弟电厂进行了充分的考察和调研,讨论研究项目的实施方案;二是每日例会汇报液氨改尿素制氨项目工程进度,并编制周报报送至贵州金元相关部门审阅;三是专门成立液氨改尿素项目三级管理网络机构,对项目工程施工、调试、试运及验收移交(含资料移交)总体负责,同时全面负责施工现场范围内的安全、质量、进度管理和协调工作。
据了解,此次新建的尿素水解区,将会取代原来的氨区,为4台炉公用,同时配套了喷氨系统的改造。该项目同时结合了该厂脱硝系统的超低排放改造计划,四台300MW燃煤锅炉脱硝反应器入口原烟气中NOx含量为900mg/Nm3(标态,干基,6%O2),脱硝反应器出口NOx含量小于100mg/Nm3,脱硝效率不小于88.89%。
经过近半年时间的紧张施工、安装和调试,目前1号机组各项环保指标正常排放,系统安全稳定运行,为该厂消除重大危险源奠定了坚实基础。接下来,黔北电厂将根据其他机组的实际运行情况,将原液氨系统全部切换为尿素水解法制氨系统,保障机组长周期安全稳定运行,进一步推动创建安全、环保、绿色型能源企业。(通讯员 王小锋 摄影报道)
