西能公司:新春奋斗正当时 生龙活虎急抢修
发布时间:2022/2/16 15:15:55

通讯员 罗威 匡伟伟

2月11日,虽已立春,平均气温仍只有5℃,却挡不住西能公司纳二维护项目部临修项目的脚步,此次3号机组临修共15天,临修项目包括3号炉b送风机振动大、3号炉“四管”防磨检查处理、3号机#3高加水侧查漏、脱硫3号吸收塔除雾器模块掉落严重、喷淋层支管断裂多处及喷嘴大量脱落、吸收塔塔壁腐蚀穿透等25项工作,脱硫专业基本已经达到大修工作量,可谓时间紧任务重,这是对该项目部的重大考验。

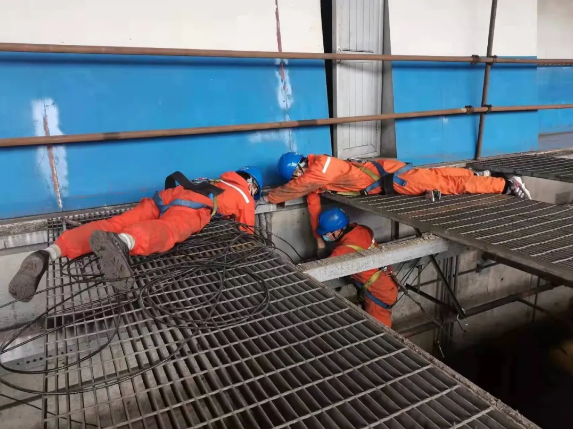

脱硫专业工作集中在吸收塔内部,存在交叉作业、高处坠落、中毒窒息等风险,也是此次3号机组临修主线工作。纳二维护项目部高度重视此次工作,维护部负责人、hse部负责人和脱硫班负责人全程把控安全和质量。在保证安全的前提下,检修人员攀高走低,有条不紊,灵活地穿梭在吸收塔各个脚手架上。

为了避开交叉作业,脱硫专业采用黑白两班倒的方式,在夜间0-3℃的艰苦条件下,稳步推进,使工期进度仍在可控范围内。目前已恢复除雾器模块20块,恢复断裂支管7根,恢复喷淋层喷嘴120余个、恢复氧化支管2根、冲出吸收塔内部、净烟道内部浆液80余吨。

为了消除3号炉b送风机运行过程中震动大的隐患,保证锅炉的长周期稳定运行,该公司火电生产技术部及检修部技术骨干第一时间支援到纳二维护项目部,利用此次3号机组临修,对送风机电机进行全方位的“体检”和维护。

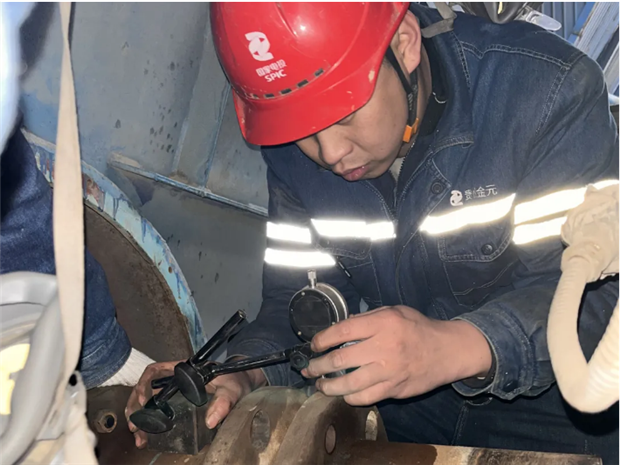

送风机电机重达6吨有余,如此“庞然大物”,在面对部分备件不齐、施工场地狭窄、交叉作业频繁等都是困难重重。作业前,检修人员严格执行工作票制度,进行了安全交底,对高处作业、起重作业、有限空间作业现场进行了危险源辨识。

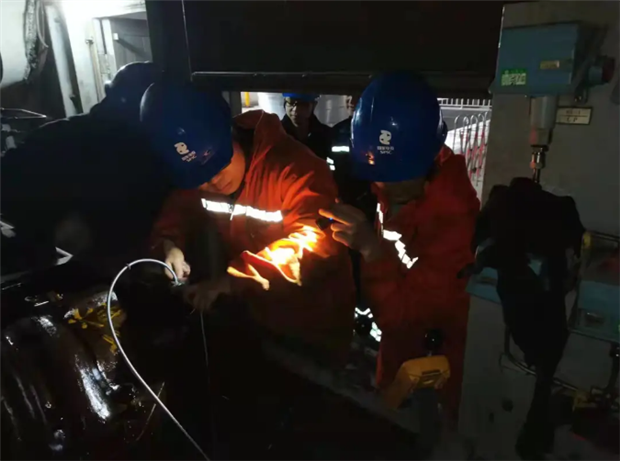

检修过程中有专业人员跟踪监督、指导,起重作业由起重专业人员统一指挥,不放过每一个细节。从对第一颗螺栓进行拆除,到对引风机进行吊装、解体、检查、修复,再到对一个个部件的回装,每一道工序都经过检修人员的“精雕细琢”,确保检修的质量。

电气专业主要完成3号炉a一次风机变频器qs2刀闸卡涩处理、3号炉a一次风机变频器c4、c5模块更换、3号机励磁电流变送器更换、3号机励磁功率柜清扫检查,目前已完成95%。

热控专业主要完成3号炉b密封风机#1轴承振动显示异常、c磨煤机减速机外置冷油泵频繁跳闸、a密封风机入口导叶指令与反馈偏差大、3号机组脱硫cems系统探头疏通及标定、3号炉电除尘高压电场空升试验等工作,目前已完成90%。

生产现场检修工作如火如荼进行,如同战场战士们奋勇拼搏。所有参加3号机临修人员都肩负着一份责任,一份担当,斗志昂扬在临修工作中如同冬奥现场运动员一样展示着自己顽强拼搏的精神与力量。临修时间所剩不多,面对时间紧、任务重,大家争分夺秒,齐心协力争取在最短时间保质保量完成任务。(通讯员 罗威 匡伟伟摄影报道 )

责任编辑:齐艳 1 关闭窗口 1 回到顶部
相关文章
茶园电厂圆满完成2022年春节能源保供任务 [02-16]
黔北电厂:知“口粮”之况 得“运行”之安 [02-16]
强部署 促发展 茶园电厂部署“存量牌 增量牌 未来牌” [02-16]
【贯彻会议精神】]西能公司召开三届一次职代会、会员代表大会暨2022年工作会议 [02-16]
【贯彻工作会精神】纳雍电厂召开五届三次职代会暨2022年工作会 [02-14]
黔西电厂:以“我已到岗”按下复工复产加速键 [02-14]
【贯彻工作会精神】能发公司召开一届三次职代会暨员工大会 [02-14]
【贯彻工作会精神】贵州金元水电检修技术有限公司召开年度工作会议 [02-14]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
