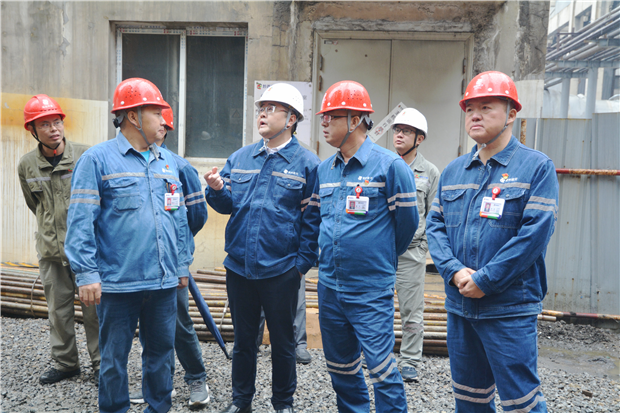

本网讯 10月12日,贵州金元组织召开黔西电厂2、4号机组超低排放改造现场协调会,贵州金元党委委员、副总经理瞿进参加。
瞿进一行实地查看了黔西电厂2、4号机组超低排放改造现场情况。会上,瞿进听取了远达环保、西安热工院、黔西电厂超低排放改造工作开展情况汇报,就该厂2、4号机组脱硫超低排放改造安全、质量、工期等问题与远达环保、西安热工院交换了意见。

关于下一步工作,瞿进指出:一是要保证现场施工安全、质量和工程进度。施工方分管领导必须驻守现场,增加现场安全技术管理人员,直到工程结束。监理单位严格执行监理大纲和监理规范,加派具备资质的人员担任总监理工程师,指导项目改造现场监理工作,并履行好现场的签证验收程序。二是要重新梳理制定切实可行的安全、质量、工期以及各种中高风险作业管控专项方案,并根据施工条件的变化及时辨识现场安全风险,制定切实可行的管控措施并严格执行。三是停工三天,对现场存在的问题进行全面整改,如现场隔离、通道、安措、架子、材料有序堆放,积水、一闸多用、气瓶的标识等进行全面整改;四是黔西电厂督促组织远达环保及西安热工院项目部人员全员学习“三防N”的专项整治行动方案,并进行考试,结合实际开展的工作进度及情况,提出自己的行动项和预防措施并严格执行;五是根据现场实际情况,安装足够量的移动式监控摄像头,做到有作业必有视频监控。黔西电厂每日早班会前由安监部发布风险提醒给远达环保及西安热工院超低改造项目部;六是黔西电厂要充分利用工程延期的时间,对2、4号机组的其它设备进行彻底的消缺和治理。并认真梳理超低改造整套系统的验收标准和调试方案,确保按节点验收,系统正常完成调试。
贵州金元首席专家、安全总监,火电总监,安监部、火电部,远达环保、西安热工院、黔西电厂相关人员参加。(通讯员 李婕 摄影报道)
