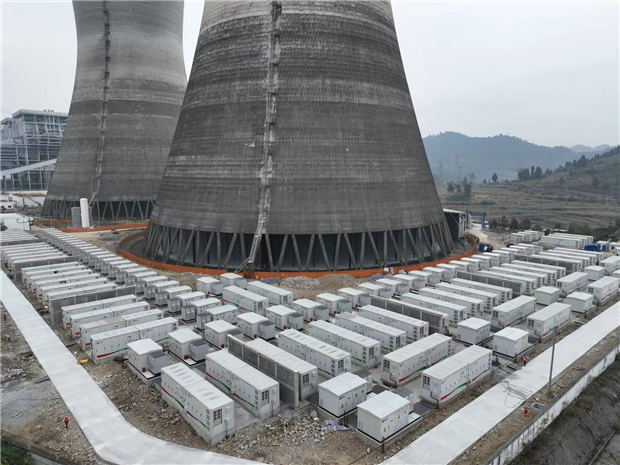

本网讯 11月30日21时18分,随着贵州金元茶园200兆瓦/400兆瓦时独立共享储能电站全容量充放电的完成,标志着该厂独立共享储能电站实现全容量并网运行。

贵州金沙茶园独立共享储能电站总装机容量200兆瓦/400兆瓦时,配套新建1座220千伏储能升压站,新建Ⅰ回220kV线路接入茶园电厂220千伏升压站220千伏母线侧,年平均利用小时数600小时,首年放电量将达到10059万千瓦时。

自7月20日茶园储能电站开工建设以来,面对时间紧、任务重、交叉作业多、管理和协同难度大等不利因素,茶园电厂科学策划、靠前指挥。一是提前收集储能电站相关资料,编写储能电站检修规程、运行规程及应急预案;二是成立储能调试小组,全程参与储能建设调试,并积极与中试所、电网公司进行沟通,为设备调试启动工作做好充分准备;三是按照启动方案,对“启动前、启动过程、电池仓调试”等工作进行全面部署,建立全员、全方位、全过程的管理模式;四是以时时放心不下责任感,奋勇当先,在各项工作任务中严把安全关、质量关、进度关,按照整体启动方案及时间节点要求,对各系统、设备逐一进行恢复及试运,确保高效高质量完成实现全容量并网。
该项目的建成将有效缓解贵州省迎峰度冬能源保供压力,提高电网的供电可靠性,进一步促进地方社会经济发展。(通讯员 穆其亮 万超 何禹 摄影报道)
