本网讯 近日,按照贵州金元能源保供工作安排,西能公司第一时间响应,积极组织30余人的检修队伍奔赴鸭溪电厂开展工作。此次工作从2月9日开始,历时12天,圆满完成了鸭溪电厂二号机组临停检修和三号机组抢修。

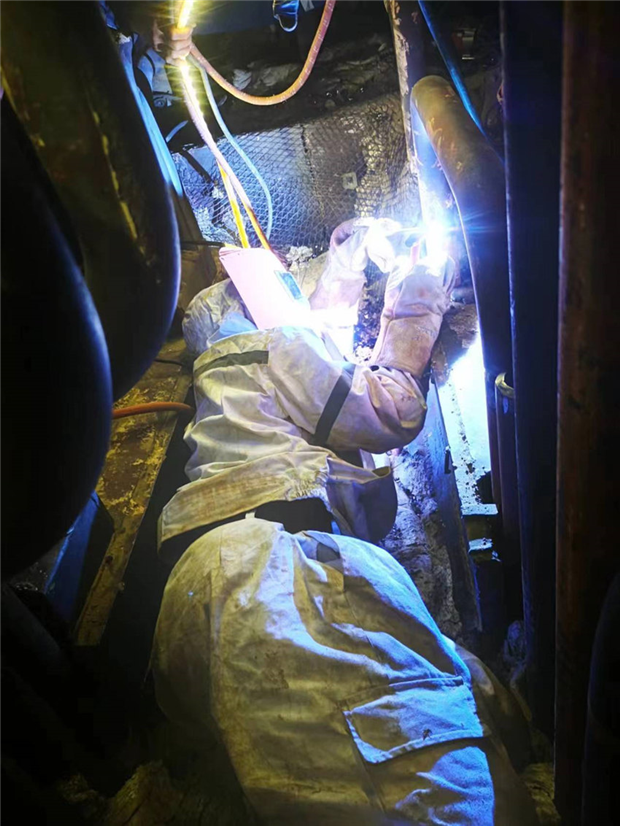

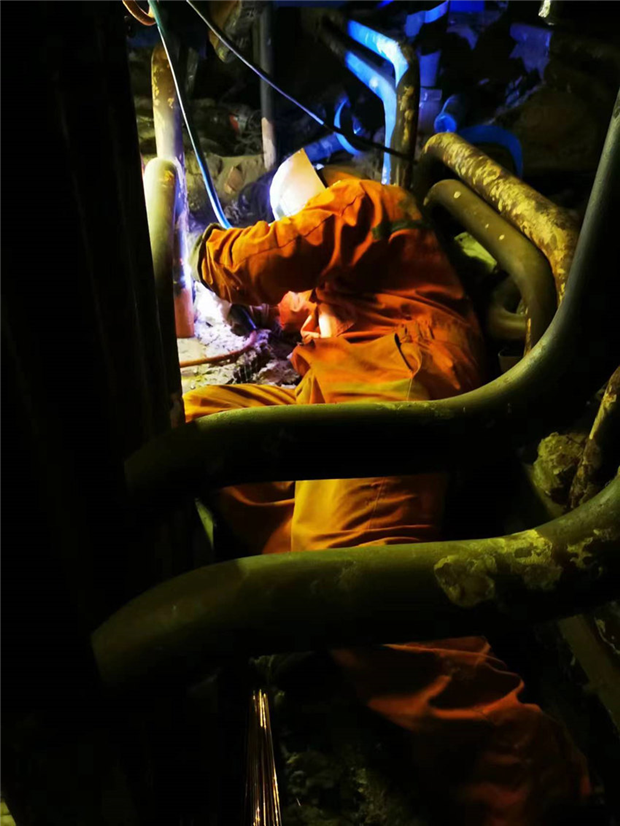

在此期间,三号机组三号炉发生爆管问题。为尽快达到启机条件,从停机到人员进炉膛只用了24小时进行冷却,检修人员需要在忍受五十摄氏度以上高温的情况下,在恶劣的环境内进行施工。特别是位于锅炉大包内高过管屏处的缺陷点,由于空间狭小,难以以正常的姿势进行施工,焊接时只能保持身体蜷缩。尽管困难重重,西能公司检修队伍采用24小时两班倒的形式,停人不停工,在六天的时间里完成106个焊口,确保了发电工作的恢复,于2月22日圆满完成本次任务。


此次能源保供工作,西能公司迅速响应,第一时间成立党员突击队、青年突击队,以过硬的技术快速完成突击任务,通过灵活机动的管理模式,合理调配好精检修工作的开展,西能检修队伍不怕困难,不惧挑战,用实际行动诠释了“守正创新、务实真干、服务社会、创造价值”的新金元精神,确保项目高质量严工期顺利完工。(通讯员 尹旭楠)
