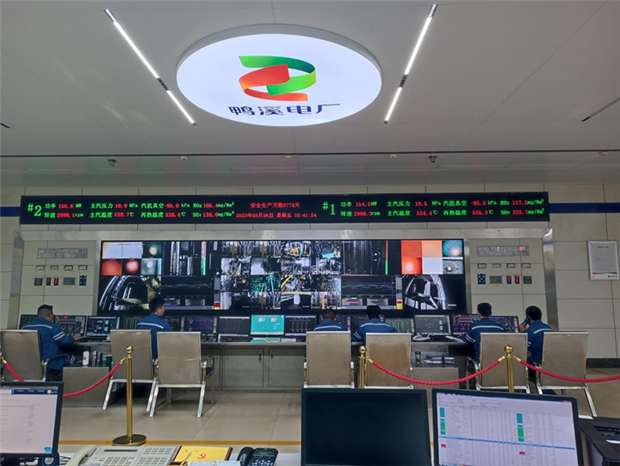

本网讯 5月25日02时09分,鸭溪运营1号机组C修后顺利开机并网发电,机组带负荷正常、运行稳定、各项数据指标正常,标志着此次检修工作圆满结束。
为安全、高质量完成我厂1号机组C级检修工作,做到应修必修、修必修好,保证机组修后长周期安全、稳定、经济运行。鸭溪运营按照“早谋划、早部署、早准备”的工作思路,提前策划人力、资金、物资准备,审核签发“四措两案”、检修文件包等,确保1号机组C修如期顺利开展。
该厂在C修前下发《1号机组C级检修目标及修后指标的通知》,根据计划书安排,召开C修动员会、成立多个党员突击队,并确立各项目负责人。本次检修项目所含内容共计117项,涉及范围包括汽机、锅炉、电气、热工、化水、燃除脱等专业。同时,根据拟定的防非停检查清单,需同步开展108项防机组非停预防性检修项目。
本次1号机组C修于4月21日停机正式开始,计划工期35天。其中以高厂变大修、水冷壁换管、四管防磨、脱硝催化剂更换、电除尘电场处理、净烟道挖补、吸收塔漏点治理、浆液循环泵进出口大小头、吸入盖更换、系统性治漏等为本次C修工作的重点工作,并以脱硝催化剂更换和净烟道挖补防腐为主线工期。工期短、任务重、检修外委人员多,需同时完成其他运行机组临停抢修任务,都给本次C修工作带来了严峻考验。
最终,鸭溪运营全厂干部员工上下同心、团结协作、主动出击、吃苦耐劳,克服了一个又一个困难,以高标准、严要求的工作精神圆满完成了本次C修任务,于5月25日启动机组并网成功。 (通讯员 谢贵君 陈勇 摄影报道)
