本网讯 国家电投贵州金元织金“上大压小”异地改建项目(2×660MW)自2023年8月23日高标准开工以来,陆续迎来了1、2号机组锅炉钢架吊装,1、2号机组锅炉大板梁吊装等重要节点工作。在项目快速推进的同时,厂外取水管线工作也在积极推进。

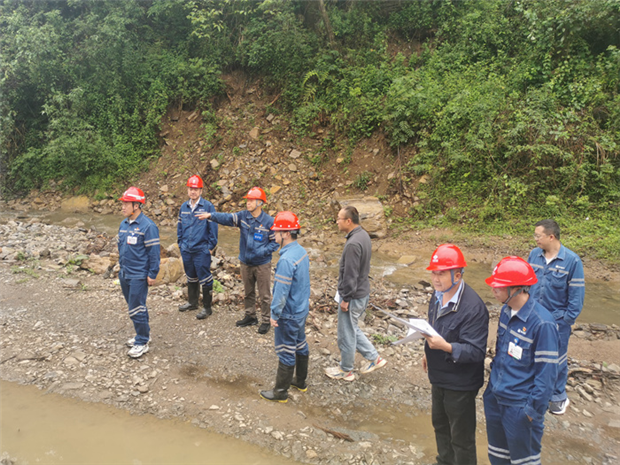

据悉,该项目取水管线水源地位于项目厂址东北方向的红阳水库,全长7.36公里,途径三个乡镇6个村,占地131.2亩。为保障取水管线征地工作顺利开展,织金清洁能源公司成立厂外取水管线用地征收工作小组,按照厂外取水管线放征同步原则开展工作,充分利用现代科技手段,如无人机航拍、GIS地理信息系统等,对管线走向、地形地貌进行精准测量和规划,确保线路的优化布局和高效施工,同时配合地方政府做好政策宣传,解答征地过程中百姓的疑惑与困扰,确保征地工作高效推进。
厂外取水管线工程是确保项目顺利投产的关键环节,截至目前,厂外取水管线工程已进入征拆阶段,工作小组将继续发扬“栉风沐雨,敢于争先”的精神,以更加饱满的热情和更加扎实的工作作风,克服种种困难,加强与政府部门的沟通协作,确保各项政策落实到位,积极协调各方资源,推动厂外取水管线工程取得圆满成功,为项目的顺利投产和稳定运行奠定坚实基础。(通讯员 欧阳月星 骆周 摄影报道)
