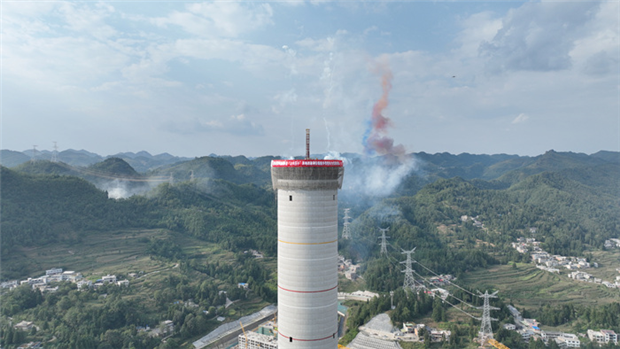

本网讯,8月29日16时58分,随着烟囱最后一模筒壁浇筑完成,国家电投贵州金元织金“上大压小”异地改建项目(2×660兆瓦)标志性建筑240米烟囱工程顺利封顶。

据悉,国家电投贵州金元织金“上大压小”异地改建项目(2×660兆瓦)烟囱结构主要分为环形基础底板、环形基础筒壁和上部混凝土外筒壁三大部分,烟囱标高240米。该烟囱工程于2024年3月7日开始第1节浇筑,至2024年8月29日封顶,烟囱工程共历时175天。

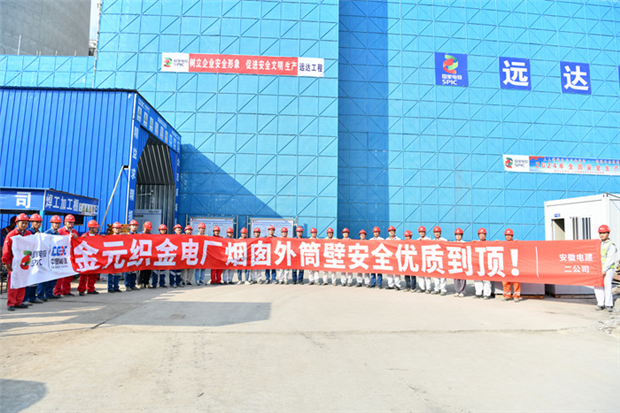

织金清洁能源公司在建设过程中严格按照“开工必优、一次成优、全面创优”的原则,致力打造精品工程。建设单位、总承包单位、监理单位及施工单位四方联动,在每次浇筑前联合开展三脚架系统、安全网铺设、高空作业的检查。在施工全过程中,安全、质量和进度三同时管控,确保了整个烟囱施工按计划完成。
烟囱工程顺利封顶,为推进整个项目建设进度奠定了坚实基础。织金清洁能源公司将围绕年内实现“汽轮机台板就位、厂用电系统受电完成、锅炉水压试验”等目标任务持续发力,为2025年机组“双投”保驾护航。(通讯员 叶鹏 赵昆航 李仲翰摄影报道)
