本网讯 11月10日,历时13天,漾头电站1号机组A修第一阶段重大节点部件解体拆除完成,开始进入机组转轮室更换改造、配套土建砼浇筑前期准备及机组部件修复阶段。

本次机组A修计划项目110项,特殊项目2项,主要解决机组运行中存在的水机转轮室及转轮叶片气蚀严重安全隐患。为此本次A修同步开展水机转轮室更换技改、对转轮体及水机主轴抗磨环等部件返厂修复。

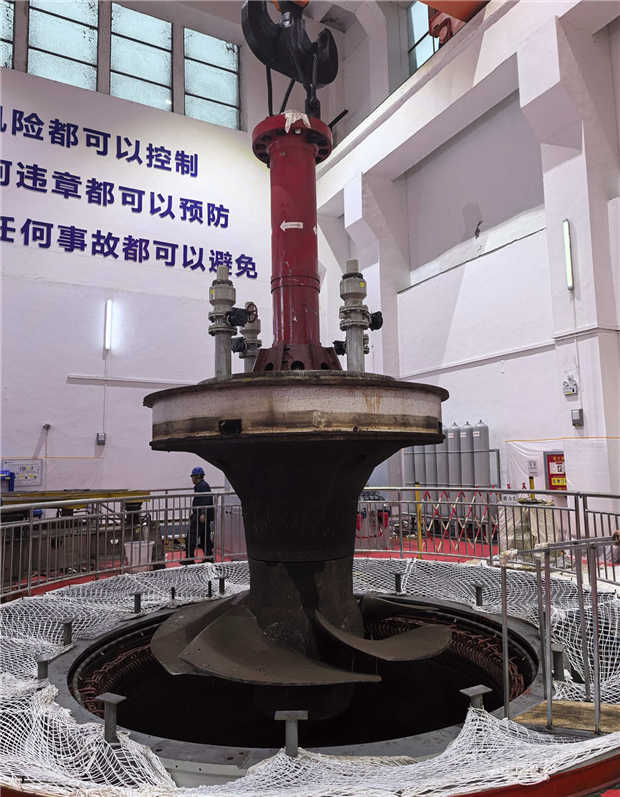

项目至启动以来,现场工作组克服场地狭窄、机组结构复杂、部件拆除工序较其他混流式机组困难等因素,制定了详细检修方案及工期计划,按期完成了受油器操作油管、轴承、冷却器、上机架、水机部件导叶导筒、泄水锥等部件拆除,11月4日完成机组转子顺利吊出就位。
机组转轮吊装后,工作组按照工艺结构要求开展了水机主轴与转轮解体、顶盖分半解体及导叶拆除,至此机组部件拆除重大节点全部完成。
下步,将重点转入原转轮室本体切割、原基础砼切割开挖,新购转轮室焊接安装、施工焊缝检测、机组中心及高程数据测量复核、一期砼浇筑保养等重要工序,现场将严格按照施工方案及安装工艺要求,严控施工安全质量,确保转轮室改造完工后将工作面移交到机组部件回装节点,按期高质量完成本次机组A修。(通讯员 何林 摄影报道)
