本网讯 3月2日,国家电投贵州金元织金“上大压小”异地改建项目(2×660兆瓦)2号锅炉水压试验压力值稳定达标、系统严密性检查全面通过,标志着2号锅炉受压部件安装结束并验收合格,织金项目向2025年“双机”投产又迈出坚实一步。

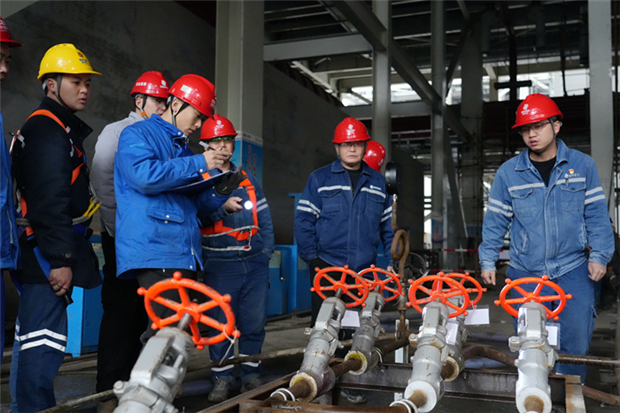

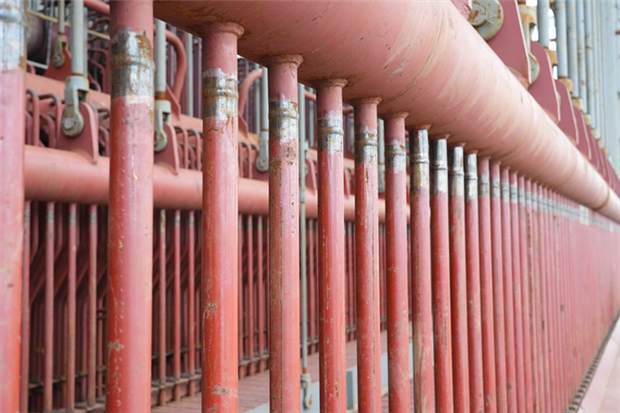

该项目2号锅炉水压试验是对50408道焊口和管道的一次全面体检,试验一次汽水系统工作压力为29.7兆帕,水压试验压力37.3兆帕,稳压20分钟。据悉,该项目采用世界首台660兆瓦超超临界“W”火焰锅炉,由北京巴布科克·威尔科克有限公司设计制造,锅炉水压试验是检验发电机组锅炉承压设备严密性、完好性的重要环节。截至目前,该项目已完成1号汽轮机扣盖、1号锅炉水压试验、厂用电受电等节点目标。

该项目的稳步推进是国家电投“均衡增长战略”在黔落地的良好实践,投产后预计年发电量可达60亿千瓦时,配套新能源规划建设容量750兆瓦。新能源项目计划于2025年下半年开工建设,全部建成后,将促进贵州省能源产业安全高效、清洁低碳发展,助力“碳达峰、碳中和”,构建煤电与清洁能源协同互补发展的新型能源体系,满足贵州省经济社会高质量发展的电力需求。(通讯员 李仲翰 郭路军 吕绍洋 摄影报道)
