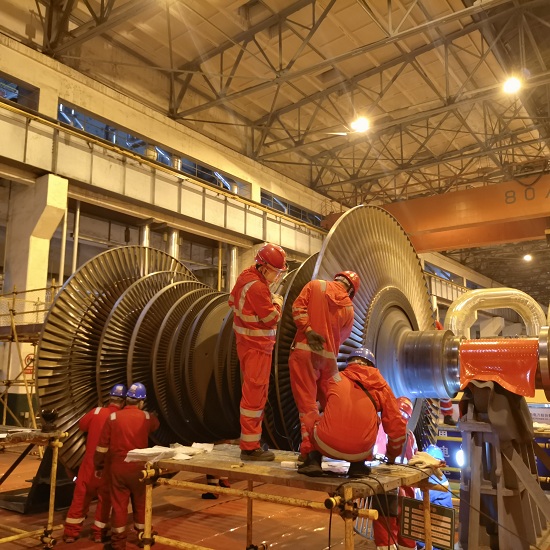

4月15日深夜,黔北电厂3机组B级检修汽轮机平台现场党徽闪耀,一支由党员组成的突击队正手持砂纸对低压转子后三级叶片进行精细打磨,砂纸与叶片摩擦发出的沙沙声此起彼伏,成为奏响高质量检修的奋进乐章。

迎难而上破梗阻
自4月1日启动3机组B修工作以来,汽机侧检修工作遭遇多重挑战。中低压联轴器两颗螺栓套子严重卡涩,导致汽机侧工期较原计划延迟3天,至4月15日才完成低压转子吊出作业。随着低压末级叶片裂纹检测判定工作的启动,叶片更换所需时间与检修工期的矛盾愈发突出,能解决这一矛盾的唯一途径就只有加快叶片的打磨速度。此刻,低压转子已横卧于检修现场的12.6米平台,汽机检修班人力资源不足的问题成为制约叶片打磨进度的新难题,组织不好人力资源来解决这问题,这将成为新的工期制约点。
红色动能补缺口
面对紧急形势,黔北电厂迅速调整攻坚策略,将原计划开展“设备见本色”治理的党员突击队整编转型,组建成为低压转子叶片打磨专项突击队。这支队伍由部门办公室和班组党员骨干组成,接到工作任务后突击队队员们迅速赶到检修现场。工作中采用“党员包干”模式,按叶片区域划分责任区,按区域进行打磨作业。在狭窄的叶片间隙中,党员们用“单手指顶砂纸”的精细手法反复打磨……汗水浸透了红色的防尘服,手套已被磨破,但叶片上的锈迹和积垢逐渐褪去,金属光泽得以重现,为检测创造了充分的条件。
融合推进提效率
十几名党员突击队员经过近两小时的连续奋战,已完成五分之四叶片的除锈打磨工作,为后续叶片的检测和裂纹叶片的更换工作争取了关键时间窗口。至4月16日晚,低压转子末级叶片的检测工作已全部顺利完成,为产生裂纹末级叶片的更换数量和更换工期指明了方向。
此次党员突击队用行动诠释了“关键时刻转型快”的素质和“关键时刻顶得上”的担当,为3机组按期完成B修、保障迎峰度夏电力供应提供了坚实保障。
