本网讯 近日,陕西新能源公司冬藏风电场借助330kV上级变电站扩建陪停契机,该公司以“与时间赛跑、向隐患亮剑”的攻坚姿态,在7天黄金窗口期内高效完成集电线路、升压设备及风机三大系统全面消缺,为迎峰度夏期间稳发满发筑牢设备基石。
下好先手棋:提前备战打出“组合拳”

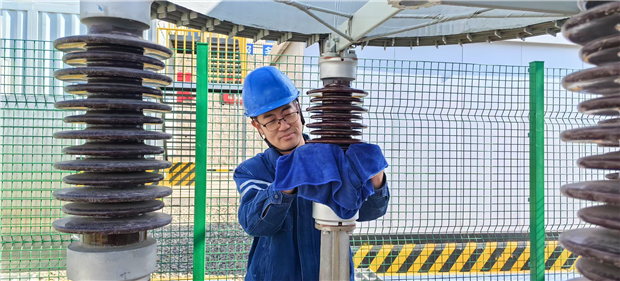

早在停电通知下达前一个星期,场站便成立“消缺突击队”,提前梳理出三大消缺方向,主要针对春检发现的17处防火封堵薄弱点进行闭环整改,全站防污闪专项治理,重点清理绝缘子积灰、设备接点氧化;与此同时对升压站主变、GIS设备及箱变开展深度卫生清扫。通过“缺陷清单化、任务网格化”管理模式,将32项具体任务分解到岗到人,并提前完成工器具调配、备品备件储备等准备工作。

跑出加速度:昼夜鏖战攻克“硬骨头”

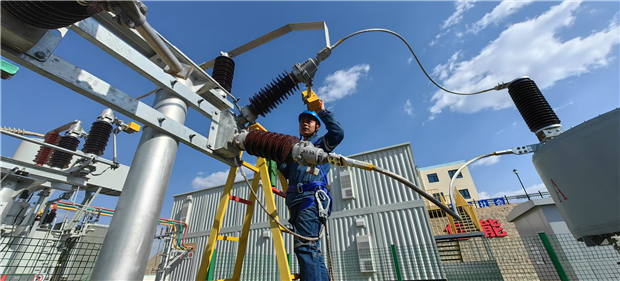

停电期间,场站实行“三班倒”作业制,10余名运维人员与3支专业施工队伍协同作战。在110kV升压站内,检修人员采用新型绝缘涂料对57处穿墙套管进行防火封堵升级,同步完成油样取样等工作;集电线路上,无人机巡检与人工登检相结合,快速定位并处理6基杆塔的避雷器引线松动问题。
筑牢安全堤:超前布防应对“烤”验
针对夏季高温、高湿运行环境,场站同步开展预防性维护:加装主变呼吸器硅胶,更换35kV开关柜除湿装置8组,对全场12台风机散热系统进行深度除尘。特别引入红外热成像仪对电气连接部位开展专项检测,及时发现并处理3处隐蔽性过热缺陷,有效防范非停风险。

通过优化作业流程,将原计划7天的停电工作压缩至6.5天,提前6小时具备送电条件,目前,陕西新能源公司设备健康水平显著提升,全场可用率已达99.6%。随着迎峰度夏关键期临近,设备正以焕然一新的状态,向着年度发电目标全力冲刺,用实干诠释“度电必争”的责任担当。(通讯员 王万良 摄影报道)
