本网讯 6月3日,国家电投贵州金元织金“上大压小”异地改建项目(2×660兆瓦)2号机组锅炉酸洗工作顺利完成,为2号机组下一步锅炉点火冲管、机组整套启动奠定了坚实的基础。

锅炉酸洗工作是机组整套启动前的一项重要工作,通过酸洗,清洗出锅炉水系统管道在制造、运输和安装过程中残留的外来污染物和氧化物质,从而保证水汽品质,以利于今后机组的正常运行。此次锅炉酸洗采用EDTA清洗工艺进行化学清洗,其优点是工序少、废水少、工期短、质量可靠、在清洗过程中不产生沉淀,酸洗钝化一次完成,清洗产生的废液少,环保经济。

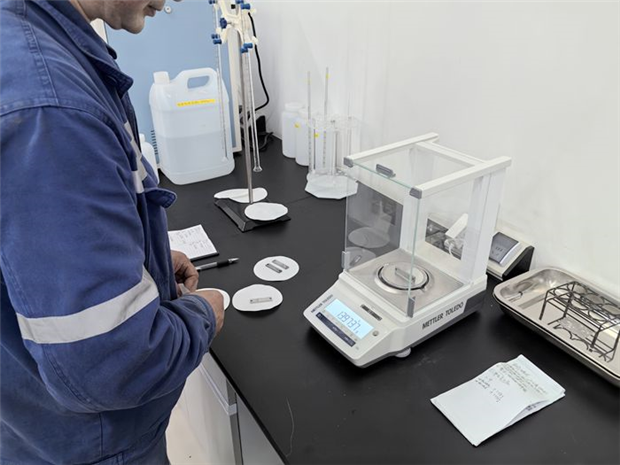

为确保酸洗工作顺利进行,总包、业主、监理、施工单位紧密配合,提前策划、科学部署,制定详细可行的酸洗方案和技术措施。酸洗过程中,全体人员各司其职,加强检查巡视、阀门操作维护等,全程24小时监护,整个酸洗进程中,未发生药液泄漏、人员和设备的损伤。6月3日15时,酸洗结束,水冷壁、省煤器监视管清洗干净、无杂物,金属表面清洁,钝化膜完整致密。经取样检验,清洗质量符合规定要求,腐蚀量、腐蚀速率、残余垢量等各项指标均达到优良标准。
端午节期间,参加锅炉酸洗工作的相关专业人员放弃休息时间,全力以赴投入到酸洗前的各项准备工作中,确保了2号机组锅炉酸洗顺利完成。(通讯员 郭路军 摄影报道)
