本网讯 在平均海拔2200米的乌蒙山脉深处,威宁这座“阳光城”正值一年中最寒冷的时节,一场与时间赛跑的并网攻坚战在这里达到白热化。2025年12月28日至31日,威宁能源公司48万千瓦光伏项目现场捷报频传:28日并网26.44MWp,29日并网34.22MWp…… 截至12月31日,项目累计并网容量已成功突破490MWp大关,为年度建设任务画上阶段性句号。

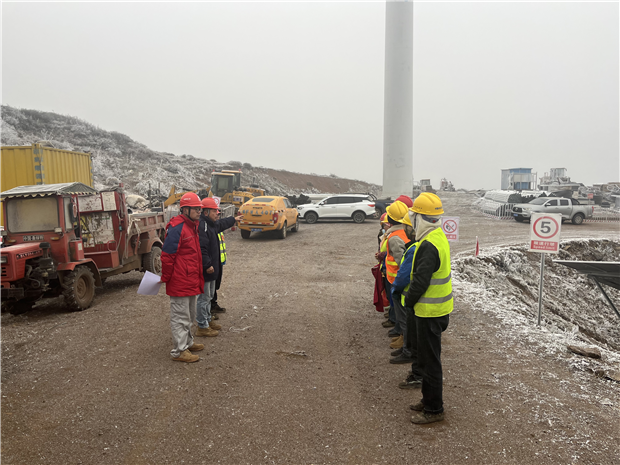

高原的极端气候正以最严酷的方式考验着建设者。冲刺期间,施工现场持续遭遇低温凝冻侵袭,浓雾笼罩下设备表面冰霜凝结。许多项目部员工的耳朵被冻出疮来,寒风吹在伤口上如刀割般疼痛,但无人因此退缩。面对如此考验,党员突击队始终冲锋在前,在关键岗位设立“党员先锋岗”,将党组织建在施工最前线。由项目部、运行部、生技部组成的联合攻坚组,顶着严寒持续奋战。在最紧张的调试阶段,建设者们常在光伏阵列旁解决午餐,用冻得通红发僵的双手完成精细接线,全力保障工程进度。
在攻坚最吃紧的阶段,“没有路就修路,机械进不去就从天上飞!”的创新精神得到充分体现。项目团队采用“装载机、拖拉机+无人机”立体运输模式,运输队在云雾缭绕的山脊踏出“云端天路”,而无人机则在陡峭边坡化身“空中运输队”。面对喀斯特地貌施工难题,技术团队将引孔深度增加2-3米,通过多种创新工法克服地质挑战。此刻,在并网冲刺现场,这种攻坚精神继续闪耀——他们在浓雾中打着手电核验数据,安装人员在严寒中精准接线,72小时实现并网120兆瓦,再创高原建设新速度。
目前,项目并网工作持续稳步推进。据了解,部分子项目的剩余光伏组件及电气设备将于元旦假期后陆续运抵现场。项目团队已做好全面部署,待新年伊始,全体建设者将继续保持攻坚态势,发扬党员的先锋模范作用,向着全容量并网的最终目标全力冲刺。这个冬季,百余位建设者放弃了周末节假日休息,他们在光伏板下匆匆用餐的身影,他们踏霜冒雾前行的足迹,都在为毕节千万千瓦级综合能源基地建设奠定坚实基础。

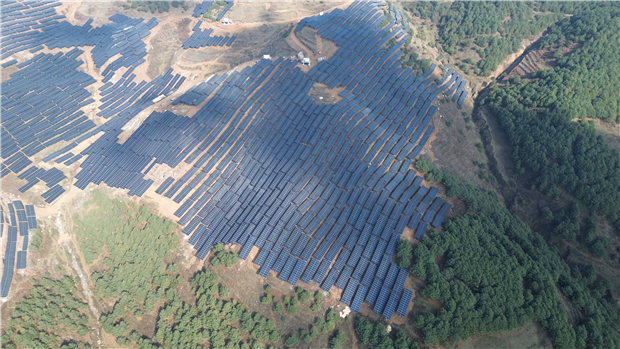

从崎岖山地,到渐成规模的蓝色光伏海洋,这座矗立于云贵高原的绿色能源基地,不仅展现了技术突破与工程智慧,更彰显了新时代新能源建设者“特别能吃苦、特别能战斗”的精神风貌。岁末的严寒尚未散去,但项目部成员们团结奋进的脚步,正在这片充满希望的土地上踏出更加坚实的足迹。(通讯员 代波 任益廷 梁后明 摄影报道)
