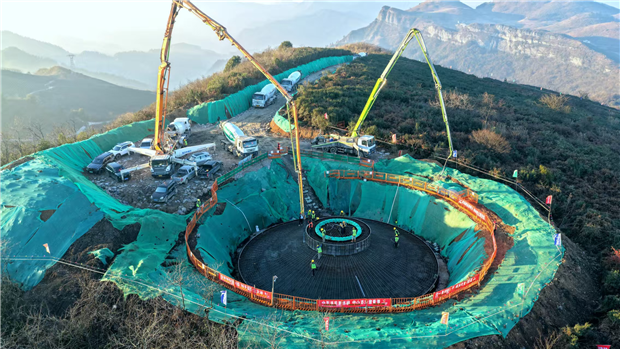

本网讯 春节假期过后,黔北水电厂正安县班竹铁矿风电场项目施工现场已是一派忙碌景象。近50名工人有序返岗,大型机械轰鸣作业,升压站综合楼基础浇筑稳步推进,一场围绕“安全复工、高效复产”的专项行动在此展开,为项目2026年底全容量并网发电按下“加速键”。

作为总投资5.42亿元的绿色能源项目,班竹铁矿风电场计划新建20台5MW风力发电机组,建成后每年可输送清洁电能约1.75亿千瓦时,相当于减排二氧化碳150万吨,还能为地方年增税收600万元以上,对优化区域能源结构、推动绿色转型意义重大。自2025年8月开工以来,项目已完成6个风机基础开挖、2个基础浇筑,升压站主变到场安装,13.6公里检修及改造道路建设,此次节后复工是项目攻坚的关键节点。
为严防安全质量事故,项目部打出复工“组合拳”:压实主体责任,将安全生产责任分解到岗到人,加强参建单位履职考核;严把复工条件,全面辨识现场风险与自然灾害,落实防范措施;严控人员管理,实行作业人员实名制“一人一档”,新进场人员须经三级安全教育合格方可上岗;严控高风险作业,对起重吊装、动火作业等落实建设、监理、施工三方旁站监督。对临电、设备、消防等逐一排查,还针对性开展设备测试、安全保护措施拆除,确保复工全程有序。
地方政府也主动靠前服务。近日,班竹镇政府召开项目节后复工推进会,聚焦用地堵点明确解决方案,倒排工期拟定用地交付节点,为项目连续建设扫清障碍。政企的合作互补,就是要多方参与、全程跟进,让绿色能源项目在黔北大地上早落地、早见效。
眼下,项目建设正按照时间节点稳步推进,这座兼具生态效益与经济效益的风电场,正成为遵义市践行绿色发展理念、推动能源结构优化的生动实践。(通讯员 冯源 摄影报道)
