进度过半齐发力 攻坚冲刺再前行——织金平远2号机组C修实现时间任务双过半
发布时间:2026/6/23 15:48:17

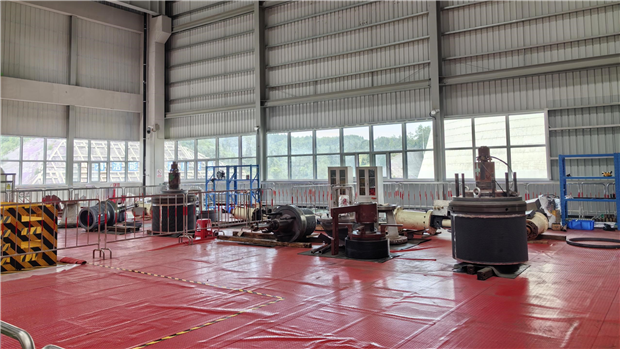

本网讯 截至6月16日,织金平远2号机组C级检修顺利迎来工期中点,经过全体参修人员连续奋战,本次检修自主项目共计399项,已完成203项,完成率达51%,圆满实现“时间过半、任务过半”阶段性目标。各专项改造、设备检修、隐患治理工作有序推进,现场安全、质量、进度整体受控,C修各项工作稳步驶入攻坚阶段。

本次2号机组C修检修项目繁多、专业覆盖面广,除常规设备检修、缺陷整治外,还同步开展吹灰器改造、管式空预器干烧系统升级、高中压联合汽阀临时阀芯拆除、脱硝SCR烟道流场优化、引风机联络烟道加装联络门、催化剂深度清灰等多项重点工程。自检修启动以来,公司定期召开检修协调会,统筹梳理施工进度、协调解决现场难题,压实各部门、各施工单位责任,形成分工明确、协同联动的工作格局。
安全是检修工作的前提底线。现场严格落实高空作业、有限空间作业、动火作业及交叉作业管控要求,每日开展安全技术交底、早班会、工前会等,安排专人全程旁站监护,动态排查整改各类风险隐患。针对现场脚手架、临时用电、保温拆除、物料堆放等重点环节强化管理,规范现场文明施工,全过程守住安全红线,实现检修期间安全态势平稳可控。质量管控贯穿检修全过程。各专业严格遵循检修工艺标准,重点抓好锅炉尾部竖井烟道蒸汽吹灰器改造、防磨瓦加装、焊口焊接等关键工序,做到逐项检查、逐项三级验收、闭环管理。针对脱硝催化剂清灰、吹灰器安装、受热面治理等核心工作,技术人员现场跟踪指导,严把检修质量关口,坚持“应修必修、修必修好”,从源头提升设备健康水平。
面对工期紧、交叉作业多、部分工序滞后等问题,各部门按照协调会部署,倒排工期,分清轻重缓急优化施工安排。目前,脱硝催化剂解包清灰、脱硝流场优化、吹灰器改造、吹灰器钢梁吊装等重点外委项目均按计划稳步实施,设备、物资到货整体正常,未出现影响主线工期的情况。同时,对已完工项目第一时间组织验收,保障工序高效衔接。当前2号机组C修已进入任务最繁重、攻坚最关键的时期。织金平远全体参修人员将继续保持昂扬斗志,紧盯剩余检修节点,狠抓问题整改、强化协同配合,全力以赴推进各项收尾工作,确保本次C修安全、优质、按期圆满完成,为机组后续安全稳定、经济高效运行筑牢坚实设备保障。(通讯员 郭路军 摄影报道)
责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
金元大厦660.1千瓦用户侧综合智慧能源示范项目成功并网发电 [06-17]
攻坚克难换新颜 鸭溪电厂顺利完成4号炉电除尘低压控制柜改造 [06-11]
32小时硬核攻坚 威宁能源跑出检修“加速度” [06-11]
黔西电厂二期实施分仓配煤 [06-11]
鸭溪电厂4号机组C修后一次性启动并网成功 [06-08]
黔北电厂顺利完成3号机组取消“熄火不跳机”逻辑优化改造工作并投运 [06-05]
从地面到高空 茶园电厂无人机巡检系统织就“空中安全网” [06-03]
时间未过半任务完成过半!遵义水电提前31天交出年中亮眼成绩单 [06-03]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
信访稳定工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
联系电话:0851-86992825   86992801
