本网讯 2月26日,鸭溪电厂吹响1号机组检修集结号,开展为期15天的机组检修工作,全厂职工上下联动,齐心协力,全力保障本次检修工作圆满完成。
为实现安全检修、标准检修、规范检修,鸭溪电厂提前制定检修计划,周密部署准备工作,各生产部门按照职责分工,积极行动,及时准备物资人手,高风险作业项目编制四措两案,及时按工期推进检修项目开展,公司抽调机关科室、发电部的精兵强将组织检修安全工作监督小组,办公室对职工就餐、公务车发车时间进行调整,满足检修人员需求。
“各班组注意,由于1号机检修工作时间紧、任务重,大家工作时间从2月28日起直至检修结束,实行‘朝九晚九’工作时间!各班组根据工期进度表开展检修工作。”鸭溪电厂电热检修部负责人胡正发说道。1号机停运检修工期进度表分为汽机、锅炉、电气、热工、燃除脱四大专业,将76项检修项目进展计划以天为单位,明确了每个项目的验收等级、项目类别、负责人、监督人。

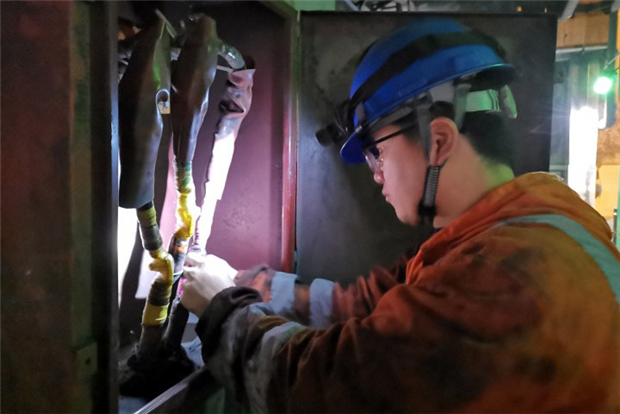

检修的号角已经吹响,鸭溪电厂全员将全身心投入检修工作,保持着高度的责任心,按照检修进度和节点计划,加班加点干好每一项检修任务,在确保安全的前提下,高标准、高质量的开展此次检修任务。(通讯员 谢贵君 摄影报道)
