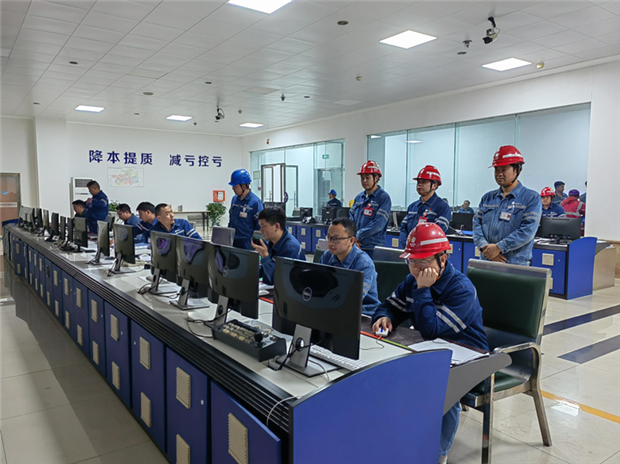

本网讯 5月13日16时51分,纳雍电厂二厂1号机组扩大性C修后启动顺利并网成功,机组各项运行指标、参数均优良,该厂进入“大方式”运行方式,机组进入迎峰度夏抢抓发电量的关键期。
自纳雍电厂二厂1号机组进入C修以来,该厂高度重视、精细部署,各部门专业人员每天深入检修现场履行甲方职责,督促检修项目部严格按照检修计划,把好检修质量、安全关。在检修过程中定期召开检修协调会,对生产现场和机组检修过程中出现的疑难问题及时给予协调处理,确保了检修工作的顺利进行。在整个检修期间,该厂盯紧检修设备重要环节、重点部位、重点设备及重大危险源管控,涉及机组检修的重要工艺节点严格“三级验收”,把好检修质量验收关;对高风险作业区域的监督检查,重点控制高空、有限空间、电气检修作业等作业的风险,落实“四措两案”,实现检修期间安全零安全事故目标,为该厂二厂1号机组扩大性C修筑牢了安全防线。
此次二厂1号机组于4月1日停运进入扩大性C修,总共历经40余天,此次检修主要开展锅炉四管防磨检查;风烟系统漏风治理;制粉系统检修;水冷壁管三通更换及外部检查;A/B 引风机解体检修;空预器扇形板及密封片更换;空预器吹灰汽源改造;锅炉一、二次系统水压试验;汽机AST电磁阀返厂检修;B汽泵芯包密封垫更换;发电机励磁系统升级改造;发电机变压器及6kV开关预试; 电除尘布袋更换;吸收塔内部及外部附属设备检修及防腐等项目。检修结束后,纳雍电厂还编制《二厂1号机组C修后启动方案》,明确机组启动组织领导,落实责任分工,细化工作任务,确保了机组启动工作的顺利进行。
截至5月14日,纳雍电厂完成年发电量33.38亿度。目前,该厂6台机组运行稳定,全力保供保安全度汛、抢抓电量,为实现企业“转型发展、扭亏减亏”的年度生产经营目标打下了坚实基础。(通讯员 余富 报道)
