本网讯 6月28日11时,黔北电厂2号机组发电机转子回穿成功,为顺利完成2号机组A级检修奠定了坚实的基础。

自6月13日发电机转子抽出后,黔北电厂检修人员对发电机定、转子绕组和铁芯进行了全面的检查,共发现定子绕组三处绑绳磨损及励端端头多处槽楔松动缺陷。专业人员加班加点对设备缺陷进行处理,顺利完成了绑绳更换及端头松动槽楔的加固工作。随后紧锣密鼓地完成了发电机转子中心孔汽密试验、转子交流阻抗试验、定子水压试验、定子绕组电晕试验等相关测试,所有数据全部合格。至6月27日22时,2号机组发电机转子回穿的所有准备工作顺利完成。

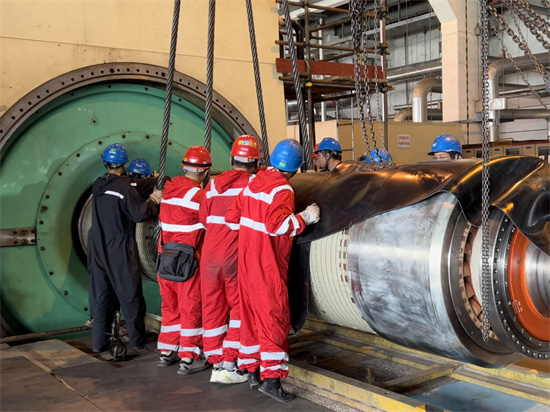

6月28日10时,经过周密布置和精心安排,在起重指挥人员的指挥下,发电机转子缓缓起吊,转子回穿正式开始。现场检修人员密切合作、分工有序,每一步都精心操作,及时调整转子的平衡和定、转子间隙,整个回穿过程一次到位未发生任何碰撞。
在全体检修人员地共同努力下,2号机组发电机转子稳稳进入发电机定子,顺利回穿到位。
此次发电机大修,从转子抽出到回穿工期共计15天,创下了近年来的最短记录。本次转子回穿工作历时40分钟,也创下了黔北电厂转子回穿的最快记录。
此次转子回穿工作的顺利完成,标志着2号机组检修工作过半,整体进度向前迈进了一大步,为后续设备检修工作的开展赢得了宝贵的时间。(通讯员 李涛 摄影报道)
