本网讯 7月7日,黔北电厂2号汽轮机高中压缸扣缸工作圆满完成。

本次扣缸工作在厂部及生技部的组织下,在贵州金元火电部现场监督指导下,检修人员对汽轮机通流间隙、汽封间隙、缸体水平、转子扬度等关键验收点进行了详细的检查验收,并完成资料汇编,每一项数据都通过监理单位及厂三级验收,修后各项数据均达到扣缸条件。同时,编写扣缸专项方案,明确专项技术措施及安全措施,确保扣缸任务安全、优质、高效完成。

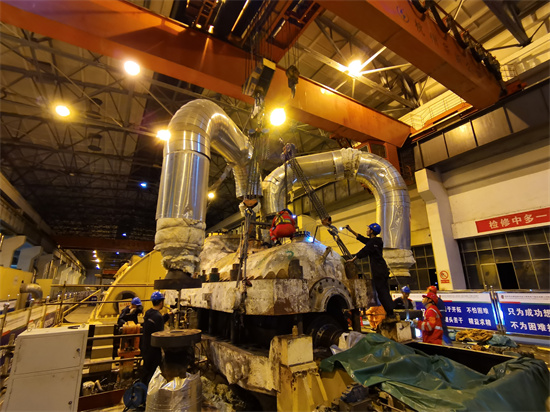

当日10:30,在2号汽轮机平台,现场负责人洪亮的声音,穿透热浪的酷暑,一场专项班前会为扣缸工作拉开了序幕。依据专项扣缸方案,负责人对接下来作业过程做了详细的讲解及安全交底,并总结之前低压缸扣缸的经验。检修人员事先将隔板等部件按照高中压两侧分别放置,两侧所需工器具同样分别放置。随着司索的一声哨响,两台行车同时启动,有节奏的进行着高压内缸、隔板、轴封体、转子的装复工作,每一步都有三级管理监控,确保安全质量可控、在控。最后,历经18个小时,2号汽轮机高中压外缸扣缸到位。
本次高中压缸扣缸工作的完成,是汽轮机解体揭缸检修中的重要节点工期,标志着整体检修工作已进入尾声阶段,为机组后续设备试运、调试及整体启动奠定了坚实的基础。(通讯员 龙绪忠 王杰 摄影报道)
