本网讯 截至9月底,织金清洁能源公司1号炉受热面焊口已完成30572道,且所有受检焊口一次合格率达99.32%,朝着年底水压试验目标迈出了坚实的一步,吹响了最后的冲锋号角。

据悉,自2024年3月6日受热面开焊以来,织金清洁能源公司始终把安全与质量放在首位,精心策划、周密部署。超超临界锅炉对受热面管排、集箱内部清洁度要求很高,锅炉受热面通球试验、集箱清洁度、焊口透视合格率等均为现场质量管控重点。为确保管排内部清洁度,织金清洁能源公司全过程旁站、监督“通球试验”,参与集箱清洁度验收。为保证焊口质量,焊工进场必须参加考试,考试合格后才能进入现场,再交底开焊,从过程控制到探伤光谱检测合格验收,每一道程序都积极落实质量管控责任制;金属专责全过程参与,确保受热面组合质量和工艺,实现“精细化”管理、“洁净化”施工。进入夏季以来现场多风多雨,项目现场采取了一系列质量控制措施,如:要求在各个焊接作业面搭设既防火又防雨的作业棚,在棚内安装电弧灯补充照明,配置加热器提高环境温度,管排母材在焊接前进行预热,焊条分类放置在各个适宜温度的保温桶里,随用随拿一次一根,做好施焊后的保温工作,确保各焊口的焊接工艺质量。

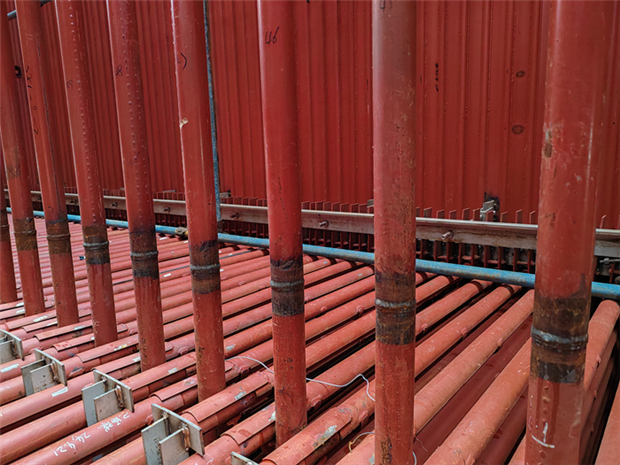

目前,国家电投贵州金元织金“上大压小”异地改建项目(2×660MW)上部水冷壁、屏式过热器、包墙过热器均已组合完毕,低温再热器、高温再热器、后屏过热器、末级过热器、下部水冷壁组合工作正在全面开展中,奋力实现今年年底锅炉水压试验的目标。(通讯员 郭路军 摄影报道)
