贵州金元织金项目六个标志性建筑全部顺利到顶
发布时间:2024/11/25 19:59:32

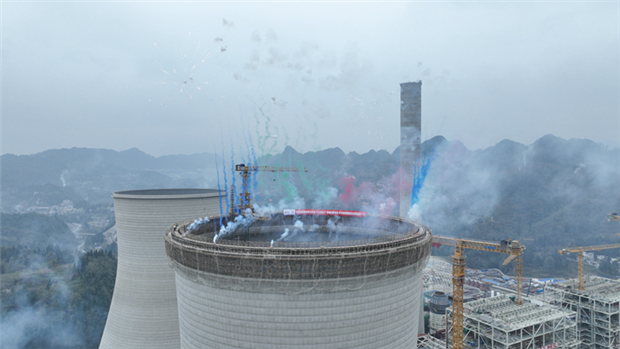

本网讯 11月22日16时30分,正值二十四节气中的小雪,国家电投贵州金元织金“上大压小”异地改建项目(2×660兆瓦)1号冷却塔顺利封顶。截至目前,该项目的主厂房、1号锅炉、2号锅炉、烟囱、1号冷却塔、2号冷却塔六个标志性建筑已全部顺利到顶。

据悉,1号冷却塔2024年6月25日启动环梁浇筑工作,历经151天的紧张施工,在寒冬到来之前圆满封顶,有效降低了高处作业的安全风险。

自2023年8月23日主厂房第一罐混凝土浇筑以来,该项目始终坚持高起点谋划、高标准定位、高质量推进,在400多个施工的日夜里,克服了雨雪、寒冻、高温等诸多不利因素,积极调整施工计划,合理调配资源,强化现场管控,抓好文明施工,全面做好“人、机、环、管”四方面管控,确保工程按照既定计划顺利完成。

接下来,织金清洁能源公司将紧紧围绕化学制水、厂用电受电、锅炉水压试验三个重要节点目标,同步推进工程建设和生产准备工作,为项目2025年顺利投产发电拉满工程“进度条”,为地方经济高质量发展赋能蓄势。(通讯员 叶鹏 李仲翰 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
郭厚亮到木担坝煤矿调研 [11-22]
贵州金元举办2024年工会干部培训班暨工会主席述职会 [11-12]
贵州金元召开2024年迎峰度冬能源保供工作部署会 [11-04]
瞿进到鸭溪运营调研指导工作 [10-29]
陈可均、瞿进到织金清洁能源公司调研 [10-18]
李东麟到黔西南新能源公司、威宁能源公司调研 [10-08]
闫祉宇到综合能源服务公司调研 [10-08]
李东麟到广西田林风电项目调研 [09-23]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
