本网讯 “茶鲁线间隔电气一次设备安装完毕,二次控制回路接线已完成,回路绝缘正常,申请投入控制电源,开始调试……”1月14日,在断路器清脆的分合闸声中,茶园电厂220kV升压站新增茶鲁线间隔正式进入调试阶段。

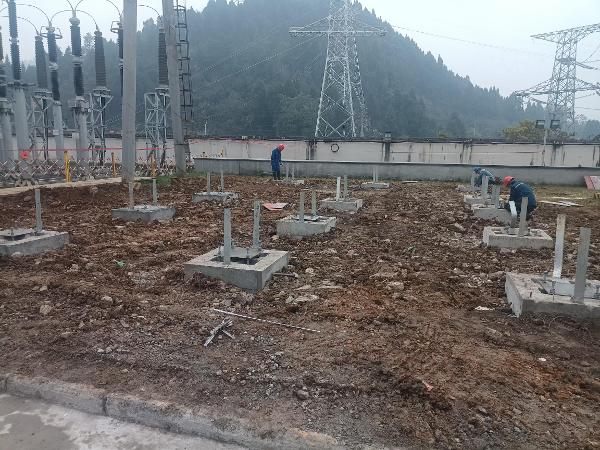

据悉,根据《贵州“十三五”输电网规划优化调整报告》要求,为了优化电网架构,确保电网安全稳定,需将遵义仁怀南新建220kV变电站,其中1回线路接入茶园电厂,该工程需茶园电厂扩建1回220kV出线,即茶鲁线206间隔。因电网公司紧催工期,要求2025年1月达到投运条件,茶园电厂于2024年11月29日入场开工,时间紧、任务重、天气寒冷,施工涉及高处作业、起重作业等,存在触电、车辆伤害、机械伤害、高处坠落、起重伤害、物体打击等风险,作业风险高。为此,电气专业提前联系施工队伍入场勘察,编制施工四措两案,进行图纸审查,施工过程中严格风险管控,安排专人负责现场跟踪,专业人员旁站监护验收,保障施工安全与进度可控、能控、在控。开工以来,茶园电厂各部门紧密配合,紧抓建设工期,不断优化施工进度计划和停电计划,强化工程中间验收和质量消缺,生技部、运营部、发电部、电热部明确责任分工,紧盯节点工期。经过40多天的努力,顺利完成土建施工和新增间隔开关、刀闸、避雷器、电压互感器、电流互感器安装、调试工作,并且初步完成二次部分电缆敷设、接线等工作,目前已顺利进入调试阶段,保障新增间隔工程能如期高质量完成。
接下来,茶园电厂将紧抓220kV升压站新增茶鲁线间隔保护、通信调试和与原有远动、PMU等装置的接入等工作,及时完成站内遗留零星工作,确保规定时间前达到接入投运条件。(通讯员 丁毅 陈升连摄影报道)
