黔北水电厂漾头电站1号机组A修转轮室更换改造焊接施工全部完成
发布时间:2025/12/22 17:07:49

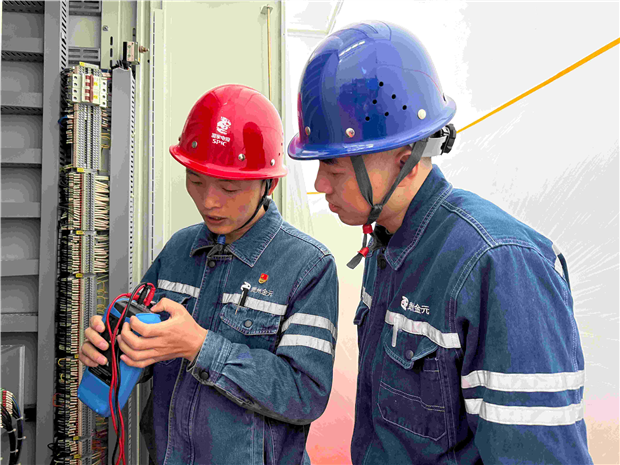

本网讯 近日,黔北水电厂漾头电站1号机组A修第二阶段重大节点转轮室更换改造焊接安装完成,开始进入配套配套土建一期砼浇筑施工。

本次机组A修计划实施项目110项,含特殊项目2项,重点解决机组运行中存在的转轮室及转轮叶片气蚀严重等安全隐患。为此,检修工作同步实施了转轮室更换技术改造,并将转轮体、水机主轴抗磨环等关键部件返厂修复。

检修工作自11月12日启动以来,检修维护党支部积极发挥党员先锋模范作用,主动带领团员、青年同志,克服工期紧张、工序复杂、冬季施工环境恶劣等困难,确保检修工作顺利推进。支部党员骨干坚守一线,带头冲锋在转轮室吊装、金属结构焊接及检测等关键环节中,积极协调吊装作业、精准把控测量数据、全程监督焊接质量,有力保障了各节点任务按时完成,为项目如期转入第三阶段混凝土浇筑施工奠定了坚实基础。

本阶段施工技术要求高、安全风险大,既要确保焊缝精准对接,又要严格控制焊接高温引起的结构变形,保障机组中心精度。现场工作组通过制定日计划、强化过程监督、实施“双旁站”安全管控等措施,在确保质量与安全的前提下,提前一天具备混凝土浇筑条件。下一步,工作组将按计划推进一期、二期混凝土浇筑回填施工,确保配套技改项目顺利完成验收,并有序转入机组部件回装阶段,全力保障1号机组A修后高质量投运。(通讯员 何林 吴秀才 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
黔北电厂沉煤池技改项目圆满完成调试 [12-10]
广东新能源公司开展2025年“宪法宣传周”暨“合规宣传周”活动 [12-19]
黔北水电厂正安班竹铁矿风电项目首台风机基础及主变基础浇筑圆满完成 [12-19]
茶园电厂获评“2024-2025年度贵州省优秀企业” 称号 [12-19]
柳塘电厂地基处理工程首桩顺利开钻 [12-19]
茶园电厂组织开展徒手“测温测振”职工技能比武 [12-19]
黔北电厂:夜训砺技 打造检修铁军 [12-18]
破“淤”而出 捞渣机集水池焕发新生 [12-18]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
信访稳定工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
联系电话:0851-86992825   86992801
