本网讯 随着4月份3号机组B级检修进入倒计时,黔北电厂以“早谋划、早部署、早行动”为工作方针,统筹推进施工力量组织、安全管控、技术创新等关键环节,早在机组停运时,外部脚手架搭设便已完成70%,为高质量完成机组大修奠定坚实基础。
在施工力量筹备方面,该厂坚持“兵马未动,粮草先行”原则,依据2025年度机组检修计划,提前启动外委施工单位协调工作。通过建立协调机制,动态跟踪施工人员资质审核、工器具检验等关键要素,于3月22日完成施工人员入厂安全培训及技术交底工作。同时,提前半个月完成施工方案编写和审批。

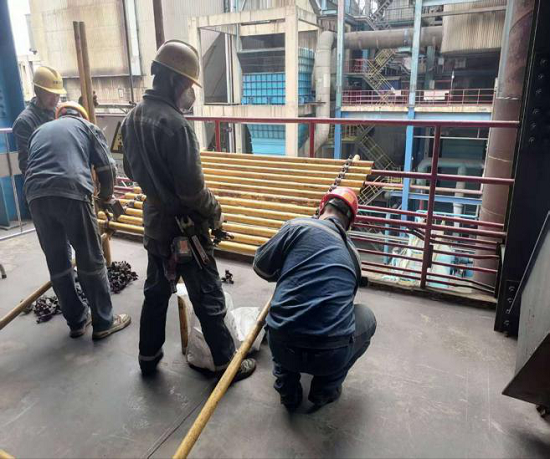

针对脚手架搭设这一重点环节,该厂创新实施“三维联动”工作法:横向对接锅炉、汽机、脱硫各专业,梳理机组检修可提前搭设的脚手架50多个;纵向建立“日跟踪、周盘点”进度管控机制;深度推行标准化预装工艺,通过预先组装标准横杆扣件组件,既保证管材质量可靠,又将立杆间距误差严格控制在±5mm范围内,使搭设效率提升30%,实现了质量管控与施工进度的“双提升”。
该厂将继续保持“起步即冲刺”的工作态势,在做好剩余脚手架搭设管理的同时,同步开展特种作业车检查,起重设备现场巡检、吊装工器具配置等准备工作,确保3号机组B修实现“安全零事故、质量零缺陷、进度零延误”的既定目标。这场精心筹备的“前哨战”,正为即将到来的检修攻坚战奏响激昂序曲。(通讯员 蔡毅勋 潘志国 摄影报道)
