黔北电厂2号汽轮机组低压缸扣缸圆满完成
发布时间:2025/6/6 14:16:29

本网讯 6月5日,历时27天艰苦奋斗,黔北电厂#2汽轮机组低压缸扣缸工作圆满完成,标志着本次#2汽轮机组揭缸检修进入最后收尾冲刺阶段。

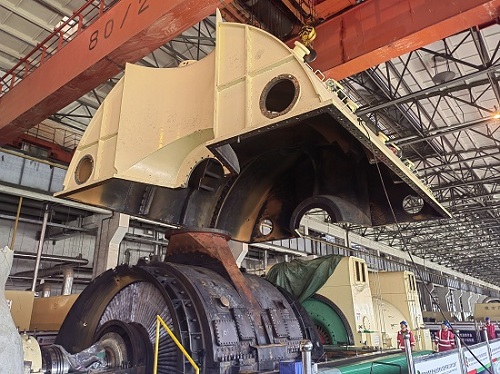

本次#2汽轮机组低压缸揭缸检修主要以低压转子叶片检查为主线,揭缸检查共发现低压转子正向六级31片叶片存在裂纹,经过汽轮机生产厂家处理及专业检测人员检测,叶片存在缺陷全部得到消除,为后续机组安全稳定运行提供有力保障。为确保顺利完成此次扣缸工作,扣缸前检修人员制定详细的低压缸扣缸专项方案,技术人员组织安全交底,作业人员按照分工各司其职,扣缸作业中严格执行工序管控,对可能出现的异常情况制定应急预案。最终,在检修人员齐心协力配合下,#2汽轮机组低压缸扣缸工作圆满顺利完成。

此次扣缸任务较计划工前提前2天完成,充分展现了该厂检修人员“特别能吃苦、特别能战斗”的工作品质。随着扣缸工作的顺利完成,后续将继续做好轴系中心调整、轴承回装、打油循环等工作,为检修机组早日投入备用创造良好条件。(通讯员 曾利平 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
纳雍电厂汽机房行车滑触线更换工作顺利完成 [06-06]
安顺水电厂:打造精品检修项目 赋能企业安全生产 [06-06]
威宁能源公司杨家箐50兆瓦风电项目全容量并网发电 [06-04]
织金清洁能源公司:2号机组锅炉酸洗顺利完成 [06-04]
纳雍电厂厂区分布式光伏项目成功实现首次并网 [06-04]
贵州金元田林风电全容量并网发电 [06-04]
闻“汛”而动!广东新能源公司阳春巨阳电站未雨绸缪应对强降雨天气 [06-04]
织金140MW风电项目全面冲刺 地质详勘攻坚正酣 [06-04]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
