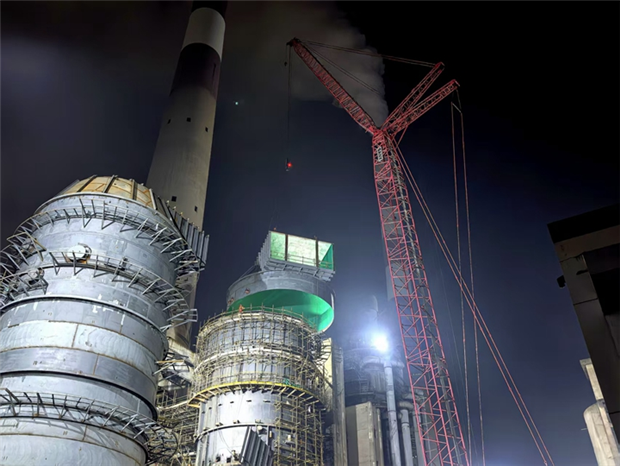

本网讯 1月10日,鸭溪运营1号脱硫超低排放改造项目现场灯火通明,随着起重机械将重达38吨的二级塔塔冒缓缓吊起、精准落位,该项目核心吊装作业顺利完成,标志着改造工程进入设备安装收尾的关键阶段。
此次吊装的塔冒段高度6米、直径13.5米,吊装需跨越50米水平距离、升至近40米垂直高度,是本次改造中难度较大的单体吊装作业。为攻克原吸收塔直径仅12.5米、需扩径改造的技术难题,项目团队创新采用“地面预制、整体吊装”方案:将原塔除雾器层以上塔体割除后,在零米区域完成除雾器段及塔冒的制作、焊接与喷砂防腐,前期已顺利完成除雾器段就位,此次塔冒吊装则实现了二级塔主体改造的核心突破。

为规避交叉作业带来的工期延误与安全风险,施工方提前规划吊装路径、反复验算机械参数,现场技术人员与施工人员全程旁站监护,确保了38吨塔冒从起吊、平移到对接安装的一气呵成。作为超低排放改造的重要环节,原吸收塔升级为二级塔后,与新增的一级吸收塔形成分级处理体系,将进一步提升脱硫效率,助力环保排放指标再优化。
目前,鸭溪运营1号脱硫超低改造项目正按计划推进,后续将开展塔体下段防腐、烟道安装、管线连接及系统调试等工作,为项目全面投运筑牢坚实基础。(通讯员 张靖 摄影报道)
