织金平远:凝心聚力一条心 攻坚脱硝催化剂加装
发布时间:2026/6/30 20:41:01
本网讯 6月28日,织金平远2号锅炉脱硝催化剂第二层、第三层加装催化剂模块圆满完成。

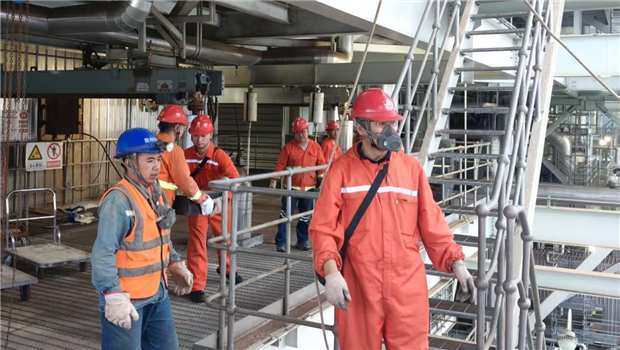

本次脱硝催化剂加装作业,涉及两层催化剂模块,催化剂单块规格长0.464米、宽0.464米、高0.15米,共计2912个模块。催化剂加装工程量大、作业条件受限,催化剂模块转运、吊装、就位工序繁杂,烟道内部作业空间狭窄,吊装转运作业多,每一块模块都需要人工配合转运、精准对位安装。为抢抓检修窗口期,保障脱硝系统达标投运,热机部第一时间吹响攻坚集结号,部门全员下沉作业现场,打破岗位界限,全员统一调配、协同攻坚。施工现场分工清晰、配合默契,大家心往一处想、劲往一处使,形成“搬、推、吊、装”流水线作业模式,有人负责将催化剂模块平稳转运至吊装点位,有人推送转运小车有序输送物料,吊装人员紧盯吊具精准起吊,炉内作业人员细致对位、固定模块,大家各司其职、互相补位,全程配合默契,处处彰显全员一条心的攻坚氛围。
为确保提前完成,全体人员主动放弃休息时间,开启加班加点连续作战模式。从清晨到日暮,大家往返于脱硝烟道与物料吊装区,即便长时间弯腰搬运作业满身疲惫,也无人叫苦退缩。众人同心,则无往不利,在全体人员3天不间断协同奋战下,2912块催化剂模块全部精准吊装、安装到位,顺利完成脱硝系统核心升级任务,按期攻克又一项C修关键节点,为后续系统调试预留充足时间。
此次催化剂加装攻坚,充分展现热机部上下凝心聚力、团结协作的优良作风。下一步,部门全体人员将继续保持万众一心、善作善成的奋斗姿态,紧盯6月28日C修收官节点,高标准完成各项收尾工作,全力保障2号机组C修安全、优质、按期圆满收官,为机组启机后环保达标、稳定运行筑牢坚实保障。(通讯员 郭路军 摄影报道)
责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
黔北电厂:以赛砺技强应急 实战练兵守安全 [07-01]
演练有”方”临震不慌 象鼻岭水电站开展地震灾害专项应急演练 [07-01]
茶园电厂开展废矿物油泄漏事故应急演练 [06-30]
广东新能源严格落实防汛部署,平稳迎战 “龙舟雨” [06-30]
以练为战!安顺水电开展应急实操大练兵 [06-30]
金沙县新能源专家工作室落户黔北电厂 [06-29]
织金平远:优化干变风机控制回路 筑牢设备安全防线 [06-26]
织金平远2号炉满膛脚手架搭设圆满完成 [06-26]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
信访稳定工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
联系电话:0851-86992825   86992801
