本网讯 8月23日01时25分,黔北电厂1号机组顺利启动并网发电,标志着黔北电厂圆满完成1号机组A修任务。

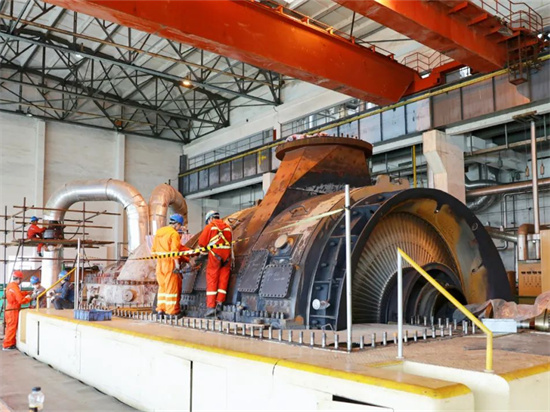

本次检修重点开展了汽轮机密封改造,发电机励磁系统改造,锅炉空预器、暖风器改造,液氨改尿素搭口,锅炉受热面防磨处理以及脱硝催化剂更换等检修项目。面临工期紧、项目多、任务重、疫情影响等诸多困难,黔北电厂统筹协调各方力量,干部职工主动作为,众志成城、协同攻坚,打赢打好了这场检修攻坚战,以实际行动聚力能源保供。
修前严密部署
为了做好1号机组A级检修筹备工作,黔北电厂事先组织相关部门开展大修合同评审、检修物资跟踪、施工单位对接等工作,确保检修队伍时机一到便可应声而动。同时,黔北电厂还召开检修动员大会,进一步统一思想、明确目标、振奋精神,动员全体参检人员齐心合力、顽强拼搏,以饱满的热情和昂扬的斗志积极投身到检修工作中,如期高效地完成1号机组a修工作,以实际行动响应能源保供的号召,体现央企担当。

强化过程管理
为了全面落实企业安全生产主体责任,不断加大对安全及施工质量的监管力度,全力保证机组检修安全、优质、高效完成,黔北电厂建立健全监管组织机构,以施工管理员、旁站式监督岗、每日检修协调会等形式,严格落实各级人员的监管责任,加大对外委检修队伍日常施工的安全监督检查,对检修过程、文明生产、培训和后勤保障等工作进行全面部署、全面掌控。面对酷暑高温,黔北电厂的干部员工、生产骨干放弃休息,不舍昼夜地奋战在a修现场,对工作过程中发现的安全、质量、工期等问题立即整改,同时积极协调,及时解决可能影响检修节点计划的障碍。

特别是本次暖风器改造项目,该项目是此次检修的重点项目,但由于工期紧、参与检修人员复杂,在临近检修后期时,该项目的实际完成情况对比计划节点工期严重滞后。黔北电厂的管理人员在充分掌握具体情况后,迅速制定抢修方案,经过多个昼夜的连续作业,黔北电厂暖风器改造项目顺利完成通风通烟的目标。
紧抓安全工作
1号机组A修工作开展以来,黔北电厂各部门协同合作、周密组织,优化工作方式,利用微信宣传、入厂教育等方式,积极推进大修队伍进场手续办理工作。同时牢固树立安全底线思维,多措并举夯实安全管理基石,认真进行安全技术专项交底和现场危险点分析,检修期间未发生任何不安全事件。

作好后勤保障
盛夏高温、烈日炙烤,为确保现场检修人员的身体健康,降低高温危害,黔北电厂工会针对炎炎酷暑,每天定时将冰绿豆汤、西瓜汁等清凉饮料送到检修现场,赢得了各检修队伍的一致好评。不仅如此,黔北电厂工会还在各检修现场设立了临时休息点,并放置藿香正气水、清凉油等防暑降温药品,同时向检修人员传授防暑降温知识,为1号机组A修工作的圆满完成奠定了坚实的基础。

此次机组检修工作的全面完成,不仅实现了全面检查机组设备、消除设备隐患、治理设备缺陷、提高机组各项参数的目的,同时也为冲刺年度发电任务目标和电力保供工作打下了坚实基础。接下来,黔北电厂全体干部员工将继续坚定信心、众志成城,汇聚强大的能量,全力以赴,决战决胜完成生产经营年度目标任务。
