储能建设全力冲刺 过程有我彰显担当
发布时间:2023/11/22 18:31:51

西能公司 涂明元 罗威

今年7月份以来,贵州金元7个储能项目同时开工建设,11月30日全容量(90万千瓦/180万千瓦时)并网的目标十分明确。时间紧、任务重,负责项目建设的团队以高度的责任感和使命感,迅速行动,以时不我待的精神、分秒必争的干劲扎根建设一线,克服重重困难,变被动为主动,确保项目按期推进。截至11月12日,7个储能项目已完成设备安装就位工作,正全力冲刺电气设备接线调试工作,完成后将组织全面并网。


起步冲刺 决战开始

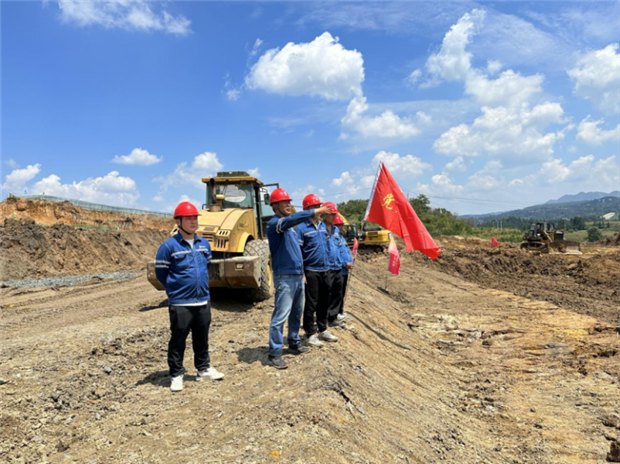

在纳雍县文昌街道办事处石板河社区,正在建设装机容量100兆瓦/200兆瓦时的纳雍独立共享储能项目。该项目审批以来,由于土地问题,建设团队迟迟未能进场施工,后在纳雍县政府的大力协调和支持下,施工队伍于8月5日进场开始场平工作。项目经理朱晓强说:“纳雍项目比同期其他项目晚开工15天,一开工就面临着开局就是决战,起步就要冲刺,压力挺大的,但我们有决心如期‘跑赢’这场储能建设的‘马拉松’。”项目开工的第5天,在综合楼基础开挖区域,挖机沉陷不能施工,现场用挖机进行挖坑试槽,发现存在大量淤泥,“拦路石”就这样突然出现。项目部立即组织地勘单位进行现场补勘,根据地勘单位出具的地勘报告,淤泥范围约6000平方米,最大深度8米,平均深度4米,预计淤泥量25000立方米。项目部同时组织了省内知名结构、地质专家现场召开专家论证会,最终决定对综合楼区域进行清淤换填。但清淤换填涉及的工作量巨大,又涉及土地坍塌等风险,可谓是困难重重。朱晓强看着信心突然跌到谷底的队伍说到:“工程中常遇见的就是变数,怕什么,我们要有信心在工期内完成。“项目部当即成立党员突击队驻扎清淤换填一线,日坚夜守,严格把控现场安全施工。9月5日,共计约28000立方米的清淤换填工作全面完成,较预计工期提前11天完成,为项目建设赢得了宝贵的时间。


集思广益 跨步快跑

面对基础浇筑速度慢的问题,如何在保质的基础上加快浇筑速度成为了一个难题。党员干部带领项目部员工就如何加快基础浇筑工作进行讨论,大家集思广益,项目副经理罗威提出:“如果将电池仓基础浇筑的拼装、拆装、转运和成型结合在一起,预制模块化浇筑,建设速度是否会变快?”这个想法引发了全员热议,大家积极探索,查阅资料,与现场实际结合,最终决定采用玻璃钢定制模板对电池仓进行浇筑,这方法便于拆装、不易变形,且利用率高,浇筑表面相对完整,安全性和抗震性强,并且能做到一次性成型,大大提高了浇筑工作效率,相较于传统浇筑方式效率提升了百分之四十。同时因为定制模板对尺寸要求高,更

加减少了误差,质量得到了保证。


服务社会 有我担当

“项目前期遇到的事情都比较杂,有些还涉及当地民众的利益,想快速协调处理好这些工作且不耽误工期进度真不是件容易的事。”负责协调事宜的涂明元这样讲道。面对坟墓搬迁、土地征用、雨季施工等工作引发的问题,涂明元多次到老乡家里走访协商,表达歉意,带领工作人员消除施工时造成的不良影响,赢得了老乡们的连连称赞。“真没想到这家企业办事这么快,让人很舒服。”

项目部充分发挥自身优势,与当地群众同心同向、同力同行,凝聚企民鱼水情。面对石板村属地地质疏松,积水淤泥无法排出,经常导致部分路段通车困难,存在严重行车安全隐患的问题,项目部组织施工机械及人员进行清理和抢修,全力保障道路畅通,方便群众出行。组织党员走访慰问留守老人和儿童,以更加贴心、走心的方式对老人和孩子们进行关爱和帮助。项目部为当地群众办实事、解难题,纳雍县石板河社区送来感谢的锦旗。“收到这面锦旗,大家心里都暖洋洋的,我们项目部的人员全都是从农村出来的,能在这建设项目的同时帮助大家,是我们的荣幸。”项目部负责人开心地说道。

暑雨交替 施工不停

奋战百日,历经夏秋两季。在酷热的夏天,烈日炎炎下,最高气温常常超过32摄氏度,体感温度更甚,施工人员每天持续15个小时坚守现场,保持高昂的士气,用汗水浇灌项目。随着季节的变化,夏天的暑热逐渐退去,取而代之的是绵绵细雨,秋天的雨水虽然缓解了炎热,但也使工地变得泥泞不堪,给施工带来了一定的难度。时间紧,任务重,施工人员披上雨衣,穿上雨鞋,继续在雨中奋战。

在这场战斗中,无论是刚当父亲的罗威、涂明元,还是热恋期的杨进、冯艺琨,或是家中老人需要照顾的朱晓强,为了抓好项目建设,他们每天只能通过视频与家人相见。“上次跟媳妇视频聊天时,看到娃娃会走路了,好怕他后面学说话要很久才会喊我呀,我想了个妙招,让媳妇一直拿着我的照片教他喊爸爸。大伙们一起再加把劲,就可以早点听听他喊我了。“罗威说道。”没问题,一起拼过最后这个阶段,我们也都想家了。“大家纷纷附和道。

道固远,笃行可至;事虽巨,拼则必成。当前,纳雍储能项目已经进入并网调试的关键时期。在接下来的时间里,他们将持续战斗,笃定目标,为项目顺利并网投运站好最后一班岗。

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
安顺水电厂:当绿色发展先锋 [11-21]
黔北电厂:有战,能战,一群人的共同协行 [10-10]
520、149、6.52和0——黔北电厂半年纪 [10-08]
黔北电厂:新颜辞旧见本色 文明生产再提升 [10-30]
黔西电厂:赋动能 拓渠道 让产业工人“有为有位” [10-09]
鸭溪运营全力打好年底“收官战” [10-18]
茶园电厂:检修现场的“武功秘籍” [09-27]
茶园电厂:飘扬在检修现场的那抹“红” [09-22]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
