本网讯 6月13日上午11时40分,黔北电厂2号发电机转子顺利抽出,标志着该厂2号机组发电机进入全面解体检修阶段。

发电机转子抽出是一项技术难度大、风险高且需要多部门多专业配合的工作。为顺利完成本次转子抽出工作,该厂高度重视,提前制定了《黔北电厂2号发电机抽、穿转子方案》,并组织相关人员对方案进行学习,明确各部门各专业之间的职责分工,组织做好转子抽出前的各项协调配合工作。

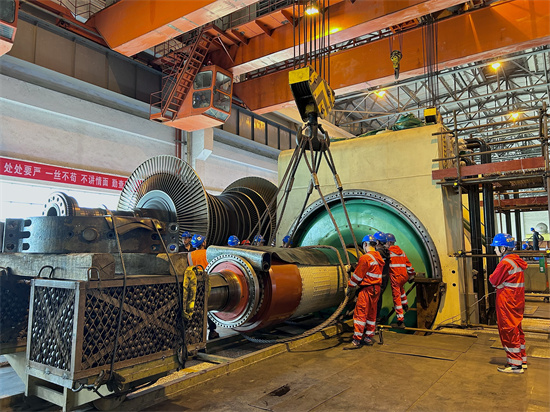

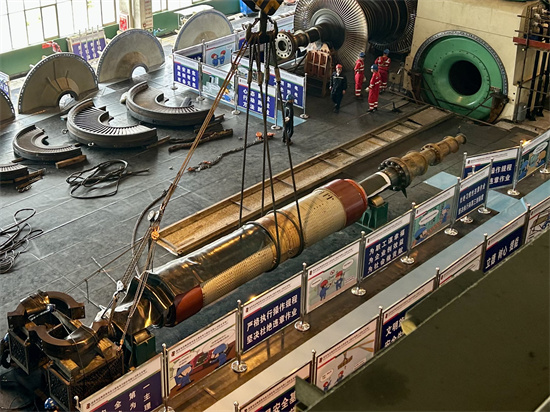

上午10时,2号发电机转子抽出各项准备工作就绪,随着现场总指挥一声令下,抽转子工作正式开始。操作过程中,现场工作人员相互协作、密切配合,整个过程井然有序。最终,在黔北电厂和安徽陇海的通力协作下,经过近2个小时紧张有序的奋战,2号发电机转子顺利抽出并平稳放置于专用托架上。

据了解,本次2号发电机转子抽住工作较计划提前了4天完成,不仅为后续发电机全面解体检修提供了充足的时间,也为2号机组整体检修工作高质量如期完成奠定了坚实的基础。(通讯员 谢明寿 刘亦杉 摄影报道)
