纳雍电厂2号机组B修后一次启动并网成功
发布时间:2024/10/29 18:54:43

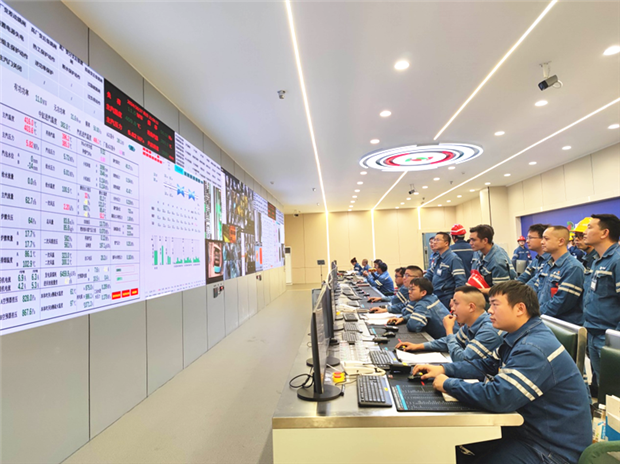

本网讯 10月27日21时49分,随着液晶显示屏上汽轮机转速达到3000r/min,火焰监视屏中火焰状态稳定,2号发变组通过500kV2串2号发变组5021开关同期并网,标志着纳雍电厂2号机组B修后一次启动并网成功。有效检验了纳雍电厂2号机组“DCS自主可控国产化改造和汽轮机自主检修”工作的检修质效和管理质效,圆满完成了检修既定目标任务。

纳雍电厂1、2号机组是国家电投在黔国产化DCS改造的试点火电机组,2号机组国产化DCS改造是继该厂1号机国产化DCS改造后的经验再延续和试点再示范,在技术创新和自主可控道路上踏出了坚实的步伐。

本次机组B级检修工期共65天,涉及到标准检修项目228个,技术监督及技改项目48项。该厂以“安全、质量、工期”为工作目标,以强化管理提升为工作主线,高位统筹,细化部署检修任务,层层压实检修责任,有效落实“三个指标”促进B级检修高效完成。一是强化“总体指标”落地,确保大局可控。以机组修后的结果状态为目标导向,通过奖惩机制激发各部门责任落实到位,同时注重在整体工作规划上的衔接,将“不发生汽轮发电机解列和无人身轻伤以上事故、设备损坏事故”作为重点考评指标,让检修人员在“零缺陷开机、开机零缺陷”的责任感和使命感中务实真干、担当作为;二是强化“质量指标”落地,确保安全在控。检修后的设备运行指标深刻影响着安全管理的方方面面,该厂注重“风烟系统指标高、空预器差压高、阀门内漏”等生产难题的效果提升,组织多个工作小组进行探讨攻坚,成立“厂级、部门级、班组级”三级检修质量控制负责人,开展机组检修所辖专业全过程旁站监督,严格按照工艺标准对各质检点进行把关验收,进一步保障检修工艺质量;三是强化“经济指标”落地,确保发展能控。聚焦“汽轮机热耗、煤耗、锅炉漏风率”等重要区域,制定机组经济性指标台账对标对表,组织相关专业人员在周例会上开展专题分析和问题协调,不断层层落实责任,有效达到了“问题联解、矛盾联调、效果联控”的工作预期,同时持续发挥党支部的战斗堡垒作用和党员的先锋模范作用,进一步激发出了检修人员的主观能动性。(通讯员 王国红 赵祥云 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
纳雍电厂顺利完成4号机快切装置升级改造 [10-28]
蒙江水电厂:全力以赴保障机组安全稳定运行 [10-28]
黔北电厂:#4炉空预器堵灰难题攻克 [10-28]
鸭溪运营圆满完成2024年年终技术监督检查工作 [10-24]
鸭溪运营多措施推进“工业互联网+安全生产”平台落地应用 [10-24]
综合智慧能源公司:四措并举打造利润增长极 [10-23]
鸭溪运营:严抓反违章 筑牢安全堤 [10-23]
茶园电厂首个新能源项目核准 [10-23]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
