本网讯 12月25日凌晨4时,经过将近19个小时连续不间断的奋战,金元智慧能源公司瓮安县白马顶分散式风电场项目首台2号风机基础混凝土浇筑顺利完成,这是开工以来实施浇筑的第一台风机基础,标志着瓮安县白马顶分散式风电场项目土建工程进入攻坚阶段。

作为贵州金元首个自主开发建设的分散式风电项目,金元智慧能源公司始终秉承“高标准、高质量、高要求”的基本原则,以高标准实施项目建设,以高质量把控施工过程,以高要求规划项目进度。该项目工程风机基础采用圆形现浇钢筋混凝土扩展基础,即基础上、下部分为圆形,中间部分为锥形台体,埋深为4.4米。每台风机基础混凝土用量约800立方米,钢筋用量约为75吨,风机基础钢筋类型繁多,制作工艺较为复杂,施工难度相对较大。

在建设单位和监理单位对钢筋绑扎、模板支撑、锚栓笼平整度等工作进行了全面检查和验收后,项目部组织混凝土供应商、各单位相关负责人,从单体混凝土一次浇筑量大、连续作业、整体浇筑、防低温、雨水、运输距离远、山路崎岖陡峭等施工技术特点入手,进行全面安全技术交底,对可能出现的问题一一列出并制定应急处置措施,确保了风机基础混凝土浇筑的顺利进行。

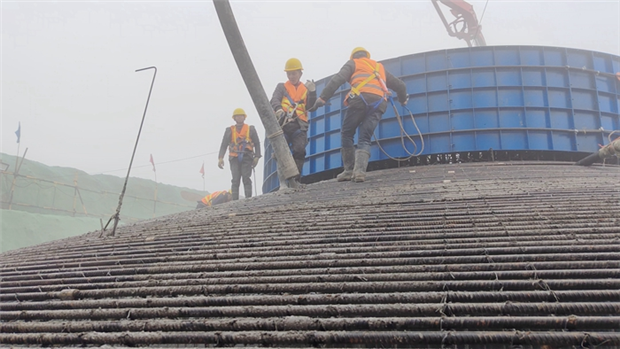

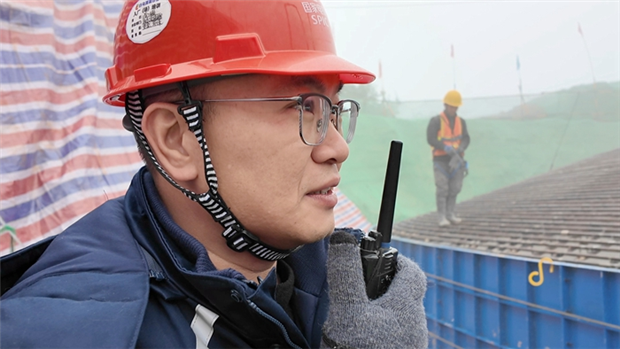

在浇筑现场,项目团队全程坚守岗位,对施工区域进行封闭式管理,设置警示标识,技术人员实时监测混凝土的坍落度、温度等关键指标,确保其性能符合设计要求;施工人员则严格把控浇筑速度与振捣工艺,防止出现蜂窝、麻面等质量缺陷;各参建单位协同作战,确保了施工的有序进行和混凝土浇筑的质量与安全。此外,为保证混凝土供应的连续性和施工质量安全,瓮安项目部要求建设单位、监理单位和施工单位加派安全和技术专业旁站监督人员。最终,在各岗位人员不畏艰辛和连续不间断作业,克服了天寒雾大、山风劲袭等不利因素的影响,顺利完成了2号风机基础混凝土浇筑这一重要里程碑节点。
据悉,瓮安县白马顶分散式风电场位于贵州省黔南州瓮安县北部珠藏镇,总装机容量为33.36兆瓦,安装6台单机容量为5.56兆瓦的风力发电机组,新建一座35kV开关站。项目建成后预计年发电量7602万千瓦时,每年可节约标煤约2.32万吨,减少二氧化碳排放量14.22吨,减少氮氧化物14.83吨,温室气体2.89吨。

此次2号风机基础的成功浇筑,检验了金元智慧能源公司项目管理团队的施工组织能力,具体施工措施方案的可靠性,施工现场设备资源和员队伍的组织协调能力,为项目后续5台风机基础浇筑的施工管理工作积累了可贵经验。在后续的建设过程中,项目团队将继续秉持精益求精的态度,持续强化现场施工质量和安全管理,严控现场安全风险,打造精品工程和样板工程,安全优质高效地完成各项施工任务,确保项目按期并网发电。(通讯员 喻璇 尚海 报道 雷力 摄影)
