共产党员网     全国党员干部现代远程教育     |     联系我们
新闻中心

头条回顾
金元要闻
经营动态
媒体报道
综合信息
一线风采
公告栏
本网推荐
金元视频
您的位置:首页 > 新闻中心 > 经营动态 > 正文
茶园电厂圆满完成220千伏茶柳Ⅰ、Ⅱ回线路停电检修任务
发布时间:2025/4/15 15:37:15

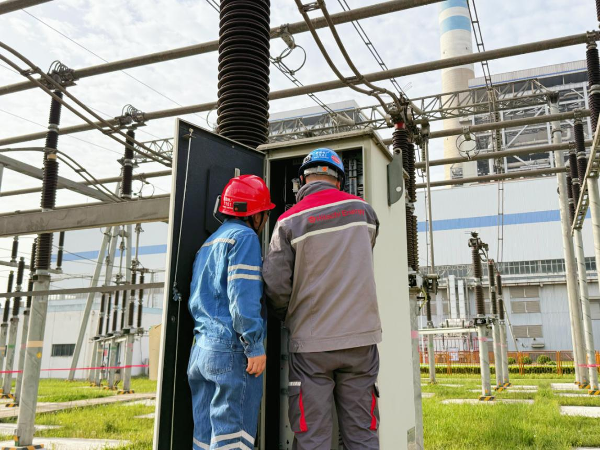

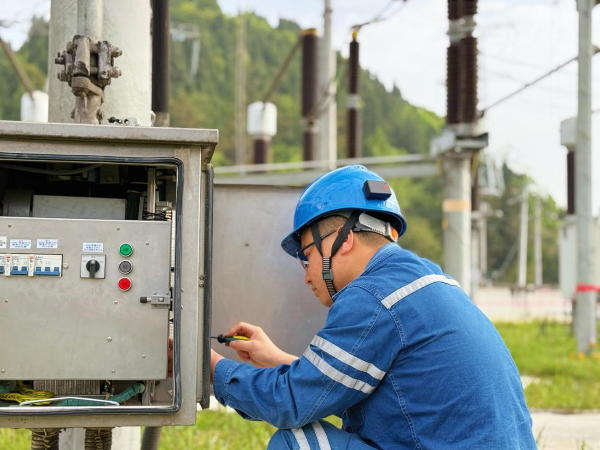

本网讯 为切实做好设备可靠性提升工作,进一步提升涉网设备安全稳定运行水平,近日,茶园电厂各部门通力配合,利用茶柳Ⅰ、Ⅱ回线路为期6天的停电检修机会,圆满完成了220千伏升压站茶柳Ⅰ、Ⅱ回线间隔设备检修、消缺、维护、定检试验工作。

此次检修主要开展了茶柳I、Ⅱ回线路间隔一次设备卫生清扫、机构保养、预试及断路器隐患消缺、隔离开关支柱绝缘瓷瓶中间法兰和根部探伤等工作,对二次设备进行了保护装置电源插件更换、定检和二次回路检查治理工作。同时,根据“逢停必检,一停多用原则”,电气专业利用2042C相刀闸消缺Ⅱ组母线停运机会,对220千伏210、Ⅱ母PT间隔一次设备开展卫生清扫、机构保养和消缺维保工作。通过全面检查、试验,对设备健康状况进一步了解,确保设备可靠运行。

此次线路停电检修正值1号机组C修,时间紧、任务重、人员紧张,以及连日的高温天气给检修带来不小考验。为保证检修作业能顺利、高效完成,该厂各部门高度重视,提前进行精心策划准备,全面做好风险分析和预控、人员安排和作业流程安排,严格检修过程安全和质量管控,确保检修能如期完成。检修期间,坚持“质量不降、标准不松”原则,通过超声波探伤等技术手段,精准定位是否存在隔离开关瓷瓶裂纹、设备内部放电等隐患,杜绝设备“带病运行”;严控断路器试验同期性及保护装置采样准确性,确保控制回路信号零误差;高效完成断路器反措消缺、2042隔离开关C相缺陷处理、SF6密度继电器三通阀改造和在线校验等重点任务。


据悉,根据调度停运计划安排,今年茶园电厂220千伏升压站全部线路间隔均需要停运检修,此次茶柳双回线路定检任务的圆满完成为后续线路检修工作提供了经验,为下阶段迎峰度夏保供电夯实基础。(通讯员 刘含尹 陈升连 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
黔北电厂:未雨绸缪强保障 厉兵秣马迎B修 [04-14]
茶园电厂:以文明施工绘就有序画卷 [04-14]
广东新能源公司一季度实现利润 、电量“双红” [04-11]
鸭溪运营:强化安全教育培训 夯实安全生产基础 [04-11]
茶园电厂1号机组C级检修工作高效推进 [04-11]
鸭溪运营:全面开展3号机组C修工作 [04-11]
黔北电厂开展“山火”引起黔荷双回线路跳闸反事故演练 [04-11]
鸭溪运营单日发电负荷率创近十年来新高 [04-11]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
