20人 11项任务 8小时攻坚
发布时间:2025/4/22 11:06:14

本网讯 根据2025年安顺水电厂重点工作“攻克技术难题—关脚电站110千伏母线PT、110kV翁关六线关脚侧线路隔离刀闸更换”。安顺水电厂“精心组织”集结20名技术骨干,成立6个现场专项工作小组,打响了一场争分夺秒的攻坚战。

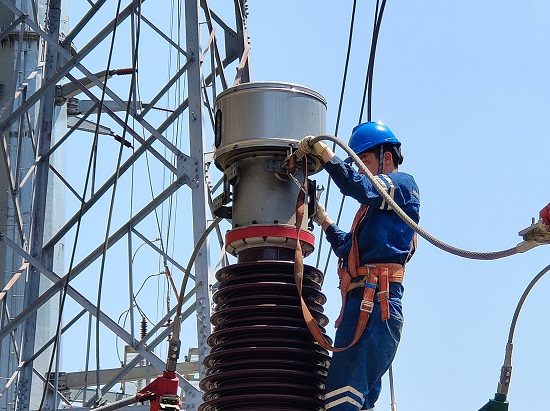

作业现场的气温飙升至38摄氏度,酷热的环境给现场工作增添了极大挑战。检修人员在烈日的炙烤下攀爬作业,汗水不停地从安全帽檐滑落,工作服很快就被汗水浸透,但面对恶劣条件,他们没有丝毫退缩,坚定地投入到现场任务中。

科学分工!六组协同突破任务难关

此次重点工作,时间紧迫,12小时的停电窗口,要完成11项繁重任务。工作小组科学划分职责、各司其职,将PT更换、线路消缺、避雷器预试等工作精确落实到个人。每位成员对自身任务了如指掌,人力物力高效调配,面对11项工作任务中的交叉作业及高空作业等复杂风险,大家配合默契。该厂主要领导亲临现场指挥,党员冲锋在前。作业前,各小组仔细检查设备及劳动防护用品,不同工种作业人员共同参加安全交底,明确工作任务、流程,了解交叉作业风险,制定详细作业方案,涵盖作业顺序、防护措施及应急预案,确保每位作业人员明晰不同阶段工作职责。作业过程中,作业人员保持信号畅通,严格遵守作业步骤,检修团队全力推进龙门架修补、绝缘子安装等整改任务,技术监督团队同步完成主变保护定检等专业项目。午休时间,队员们仅蹲在现场快速解决一碗蛋炒饭,便立即重返岗位。“吃饭不离岗”的作风,为项目节省了宝贵时间。

8小时告捷!高效攻坚筑牢安全防线

在团队的紧密协作下,这场原计划12小时的攻坚战,仅用8小时就高质量收官。在这8小时里,检修团队成功消除龙门架缺陷,通过PT更换提升了计量精度,完成线路消缺保障输电稳定,完成避雷器预试确保设备安全,完成主变保护定检强化设备运行稳定性,全面完成各项既定任务。

这场惊心动魄的“攻坚战”仅用8小时便胜利结束,缺陷全部消除,整改顺利闭环,检测圆满完成。安顺水电厂用专业与汗水生动诠释了“能战斗、能奉献;不怕苦、不怕累”的电力铁军精神。党员干部以身作则的带头精神,为全体员工树立了优秀榜样,充分展现出该厂一线员工高度的责任意识与担当精神,他们是保障电力稳定运行的幕后英雄,用行动守护着万家灯火。(通讯员 朱麒颖 摄影报道)

责任编辑:临时责任编辑 1 关闭窗口 1 回到顶部
相关文章
鸭溪运营完成500kV升压站5031、5032开关电流互感器更换 [04-22]
纳雍电厂:创新技改破解节能难题 年节电17万千瓦时 [04-22]
鸭溪运营:青年员工为机组检修注入青春活力 [04-22]
茶园电厂:以“智”破题!巧换部件激活老旧板卡新动能 [04-21]
纳雍电厂开展雷雨天气应急演练 筑牢电网安全防线 [04-21]
纳雍电厂圆满完成“双机同启”保电任务 [04-21]
纳雍电厂磨煤机油站DCS控制系统改造完成 [04-21]
茶园电厂:开小会 议大事 [04-18]
联系我们 | 法律声明 | 贵州金元报
《2013足迹》 | 《2014足迹》
版权所有:国家电投集团贵州金元股份有限公司
公司地址:贵州省贵阳市观山湖区金阳北路296号(邮编:550081)
黔ICP备10200931号-1     贵公网安备 52011502000306号
技术支持:贵阳卓网信息技术有限公司
维稳信访工作联系方式
单位:国家电投集团贵州金元股份有限公司
接访部门:办公室
通信地址:贵州省贵阳市观山湖区金阳北路296号
电子邮箱:zengying@jyep.cn
投诉电话:0851-86992728   86992929
