本网讯 4月9日,黔北水电厂正安班竹铁矿风电场项目复工建设取得重要突破——A17号机位基础混凝土浇筑顺利完工,为项目全面提速奠定了坚实基础。

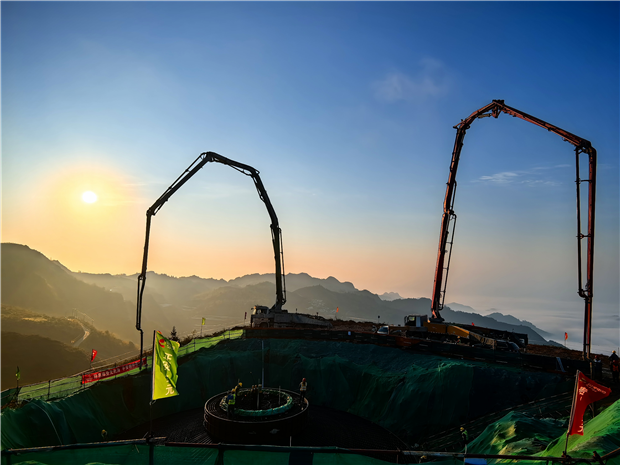

该风电场位于喀斯特山地,地形复杂,施工难度大。A17号机位是复工后首个核心攻坚点。项目团队自4月9日凌晨6时起,连续奋战18小时,于当晚24时完成浇筑。现场投入12台混凝土搅拌车、2台泵车,20余名施工人员三班轮值、高效衔接,有力保障了施工进度。
施工过程中,团队严把质量与安全关,安排专人全程旁站监督关键工序,同时优化运输路线,加强扬尘治理与边坡防护,最终实现“零事故、零缺陷”。截至目前,A2、A7、A17号三个机位基础已顺利建成。
下一步,黔北水电厂将以此次节点完成为动力,锚定全容量并网目标,有序推进剩余机位基础施工、塔筒吊装、升压站建设等重点工作,持续强化工程质量、安全与进度管理,全力以赴加快项目建设,争取早日建成投产。(通讯员 高睿 摄影报道)
