本网讯 岁末将至,各项生产工作进入收官冲刺阶段。为全力保障光伏电站安全稳定高效运行,确保完成全年发电目标任务,威宁能源公司威宁北部区域电站近日组建运检协同攻坚团队,聚焦设备隐患排查与故障消缺,打响年底收官攻坚战。

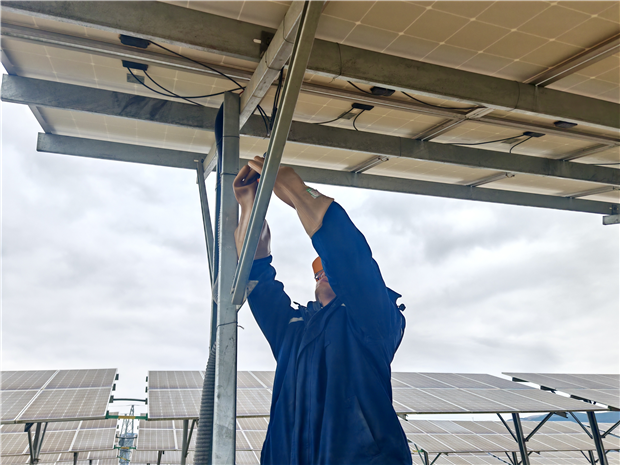

逆变器是光伏电站电能转换的关键设备,其运行状态直接影响发电效率。攻坚团队首先对龙场光伏电站987台阳光逆变器风扇开展全面排查,逐台检测运行状态,精准定位故障设备。通过明确分工、倒排工期,团队高效完成165台逆变器共186个故障风扇的更换,从根本上消除因散热不良导致的设备降额隐患,为电站稳定发电提供坚实保障。

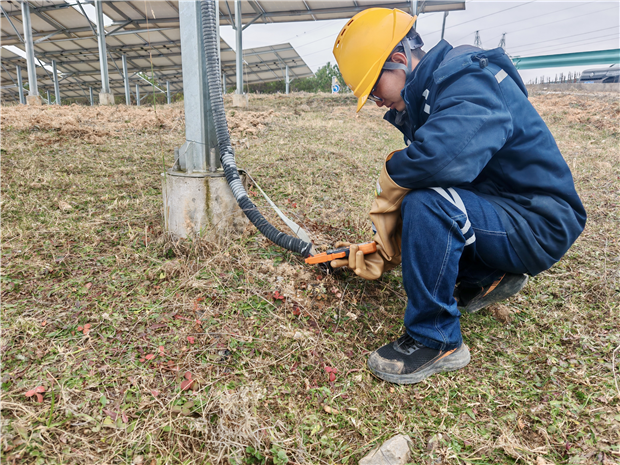

针对遗留的组件零电流问题,运检团队克服低温高湿等恶劣天气影响,深入光伏阵列开展排查。通过3天连续作业,成功将108条零电流问题下降至21条,故障消缺成效显著。据统计,今年以来该区域累计完成零电流组串消缺3675条,持续提升组件发电效能,为达成全年发电目标奠定基础。
在推进消缺的同时,团队同步实施设备升级改造。针对双营电站汇流箱M1板运行不稳定问题,及时完成28台汇流箱M1板的更换与调试,进一步提升设备可靠性。此外,团队还对光伏区内组件破损、隐裂、积尘及支架螺栓松动、锈蚀等情况进行全面排查,建立详细隐患台账,明确整改责任与时限,为后续治理及明年运维工作计划提供数据支撑。
下一步,威宁能源公司将持续深化运检协同,加快剩余隐患整改,做好年末总结与明年规划,以务实举措确保收官工作圆满完成,推动公司实现高质量发展。(通讯员 马讯 摄影报道)
