西能公司 刘琼
连日来,西能公司全面贯彻落实党中央、省政府、集团公司、贵州金元关于复工复产的决策部署,在全力做好疫情防控的同时,科学谋划,精准施策,落实责任,有力有序开展复工复产工作,切实做到疫情防控和安全生产“两手抓、两不误”。截至目前,西能公司各项目全面复工,重回高效、有序运营轨道,全体干部员工正以昂扬的姿态和饱满的热情投身其中共同为“复工战疫”贡献力量!

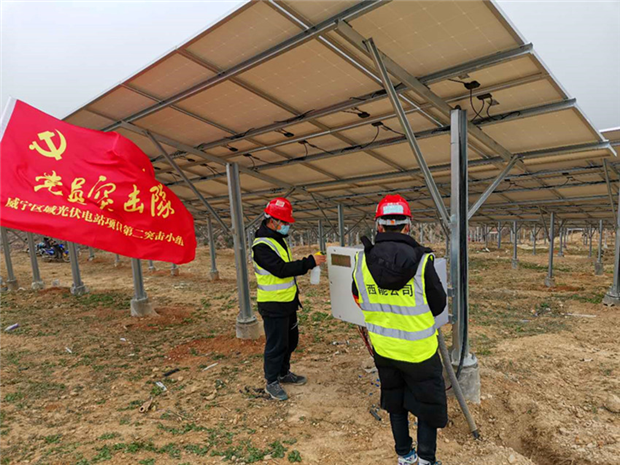

党员突击队冲锋在项目一线

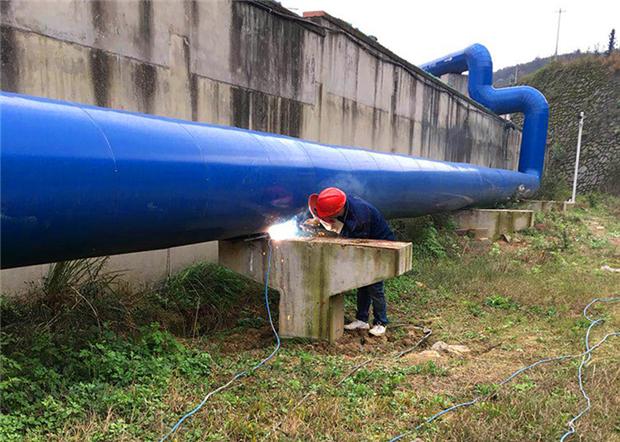

工人正在焊接作业
“疫情防控关乎生命、复工复产关乎发展,但只要我们坚定信心,保持定力,在做好防疫措施的前提下,坚定不移抓好项目复工,就一定能够赢得双重胜利!”西能公司执行董事杨光介绍到。
面临疫情期间复工难度大、工期任务紧等情况,西能公司结合各项目实际情况,从制定复工方案、启动复工复产,到复工复产后保障等各个重点环节,制定严密细致措施,全面落实“外防输入、内防扩散”要求,全力做好各项防控工作,创造安全稳定的建设环境,确保各项目按计划有序推进。
复查各项目外协队伍、外来人员资质,对在岗人员逐一进行信息登记,建立详尽的“健康档案”。为督促防疫工作扎实进行,各项目部严格执行“零报告、日报告”信息报送制度,增强防护意识,提高防控水平。
对项目部人员、车辆进行严格管控,未经信息报备的人员和车辆严禁进场,所有人员作业时必须戴上口罩,每天对生活区、工作区、车辆和使用设备进行全面细致的喷洒消毒。同时为了达到警示教育目的,所有项目现场都设立了宣传警示语和标识牌,并通过微信群、发放《复工复产疫情防控简明实用手册》等形式加大宣传力度。
西能公司坚持党建引领,认真落实贵州金元党委要求,着力发挥在疫情防控及复工复产中党组织战斗堡垒作用和共产党员先锋模范作用,公司所属党支部均成立了党员突击队,突击队员勇挑重担,沉入各个项目,宣传在一线、排查在一线、防控在一线,在疫情防控、复工复产工作中充分发挥“一个党员一面旗帜”的先锋模范作用。
工程项目 有序建设
迤那双营50MW农业光伏项目:3月2日,双营项目首批进场人员进行核酸检测,检测结果阴性。截至3月7日,土建、安装工作已完成,双营项目投入运行55.5MW,剩余19台汇流箱、2台逆变器正消缺处理中。
迤那水塘50MW农业光伏项目:3月2日,水塘项目首批进场人员进行核酸检测,检测结果阴性;3月3日,3#地块11#-14#方阵逆变器全容量并网;3月4日,5#地块转运材料及支架安装;3月6日,1#地块消缺及16#、17#方阵全容量并网;3月7日,土建人员进场,1#地块土建遗留缺陷处理;截至3月7日,水塘项目已并网容量47MW。
二塘梅花山50MW农业光伏项目:项目土建工作基本完成,剩余消缺补桩工作进行中。3月4日,梅花山项目首批进场人员进行核酸检测,检测结果正常。截至3月7日,梅花山项目投入运行24MW,剩余11台箱变、156台汇流箱待安装,升压站供水装置待安装。
茶园电厂综合能源管网项目:项目部人员于3月3日到茶园电厂协调复工事宜,并完成核酸检测和入场相关手续,施工单位已到场9人,经过核酸检测合格后进场开始施工。
鸭溪和平经开区二期供热项目:项目部人员于3月3日到鸭溪电厂协调复工事宜,并完成核酸检测和入场相关手续。施工单位已到场7人,目前与业主统计核对工程缺陷和尾工项目,于3月12日开始正常施工。
金沙PPP供热项目:项目部人员于2月25日到黔北电厂协调复工事宜,已完成入场相关手续。

进场人员扫描贵州健康码

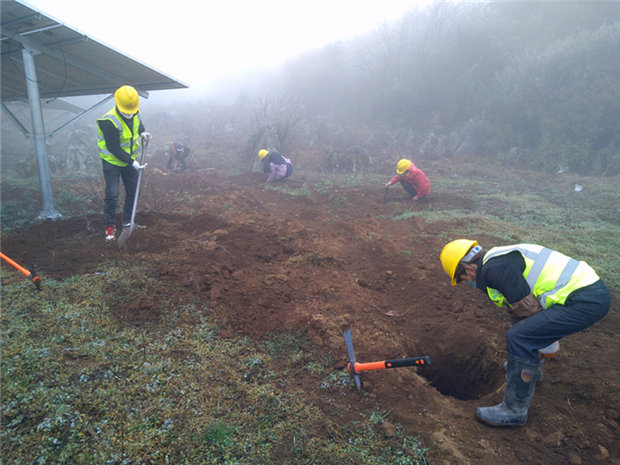

疫情期间梅花山项目部桩基补点施工 监理项目
稳妥复工
由西能公司负责监理的梅州兴宁农光互补发电项目、纳雍县新房农业光伏电站项目、普安楼下黔光照项目、晴隆紫马项目、覃塘古平水库40MW渔光互补光伏发电项目、册亨大顶柱风电场项目监理部人员均已到场,已正常开展工作。义龙新区新桥镇70MW光伏项目、兴仁市鲁础营30w农业光伏电站项目监理部人员已做好复工准备,待项目复工后即可进场开展工作。

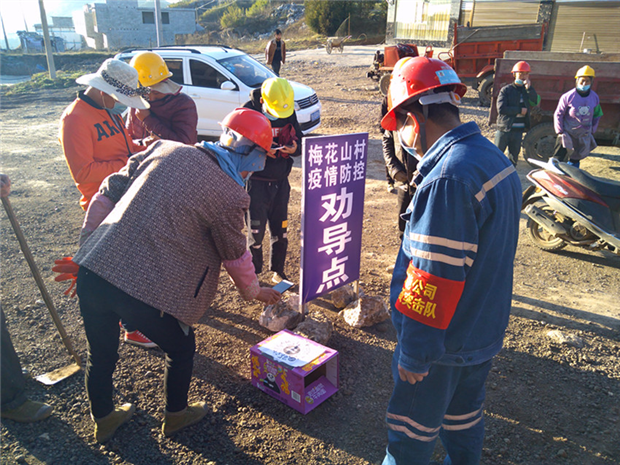

项目现场布置防疫宣传横幅

新能源项目施工正酣
检修项目 积极推进
纳雍电厂4号机组A级检修项目:第一批复工人员已于3月3日返回纳雍电厂,并按相关要求执行防疫措施,向业主提出复工申请已批准。第二批复工人员于2020年3月9日返回纳雍电厂,正严格按照要求进行14天隔离及核酸检测,目前正在协调相关协作队伍入场事宜。
机电检修中心:检修中心外省协作队伍人员均完成CT、核酸筛查,全部均无异常,检修人员在做好疫情防控工作的同时,积极开展低压和高压电动机的检修工作。

进场人员测量体温

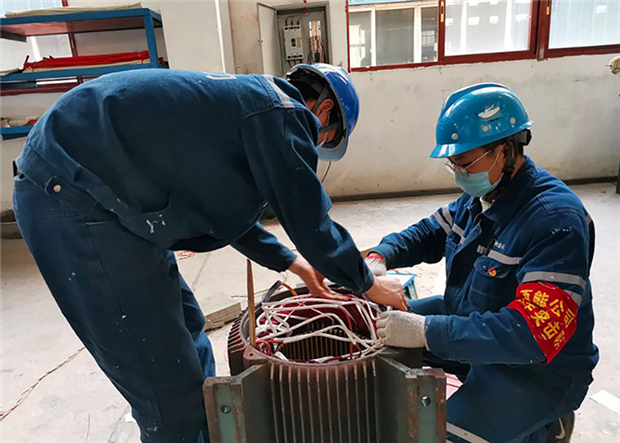

电机检修
