本网讯 中秋节、国庆节“双节”的临近,纳雍电厂一厂3号机组大修工期也悄然接近了。然而,由于在3号机组A修期间又逢2号机组停运C修,导致了工期重叠,严重延缓了3号机组A修项目的施工进度,特别是锅炉本体的“四管”防磨工作。
9月24日,为了不误工期,保证保质保量完成3号机组的A修计划,热机一部抽调青年职工组成青年突击队(其中大部分为“四管”防磨小组成员),以牺牲休息时间对省煤器和前包墙吊挂管进行防磨瓦的加装和部分缺陷的处理。此次的“青年突击队”,有生技部金属专责和热机一部的锅炉专责加入使得“突击队”阵容更加庞大。这不仅给队员们增添了完成任务的信心,而且还是一次“四管”防磨大校场上的“大比武”。
突击队分为4个小组,前包墙和省煤器各两组,分别由防磨骨干成员带头负责协调工作。此次工作中,省煤器管屏要求逐层拉开检查,根据磨损情况和腐蚀情况加装防磨瓦,然而由于管屏一端接近低温再热器进口联箱,拉开的空间狭窄,区域作业空间狭小,工作人员只能趴着或跪着加装防磨瓦,给钳工和焊工的作业提出了很大的挑战。在前包墙处,由于飞灰磨损大,导致了吊挂管大面积磨损减薄,最薄处壁厚只有3.5mm,这就需要对每一棵吊挂管迎风面都需要进行防磨处理,防止管壁进一步减薄。由于管子上下跨度大,脚手架搭设为5层,防磨瓦只能采取分层运输。工作中为了加快工作进度和大家的工作积极性,采取每天定时定量将任务分配到小组,两组队员分别从A侧和B侧向中间开工,完工后交叉复查,查找对方忽视的漏网之“鱼”,给对方工作把好质量关。
在“四管”防磨突击期间,也迎来了分到热机一部实习的2015届新员工到现场学习,他们认真听取锅炉结构的讲解后,搂起衣袖就干,个个干劲十足,搬起防磨瓦也毫不逊色于各位“老师傅”。

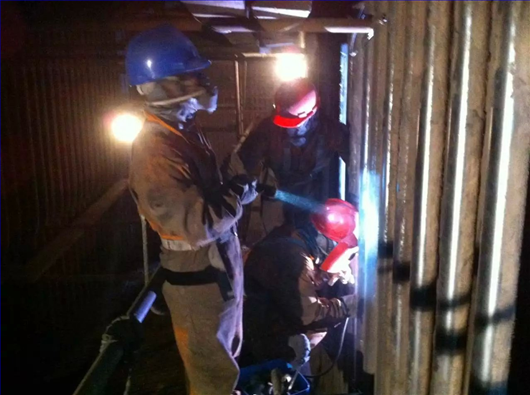

防磨突击中,全体队员们没有一个人叫苦,没有一个人退缩。疲惫和辛劳没有减少大家工作的积极性,他们始终保持着忘我的精神状态,以饱满的激情坚守在生产一线。此次突击队前后加装了1000多块防磨瓦,圆满完成了大修既定计划。 (通讯员 谢国江 摄影报道) 图为青年突击队员在工作现场。
